距2025年结束仅剩一个月,一批光热发电项目正按既定计划向并网目标发起最后冲刺。

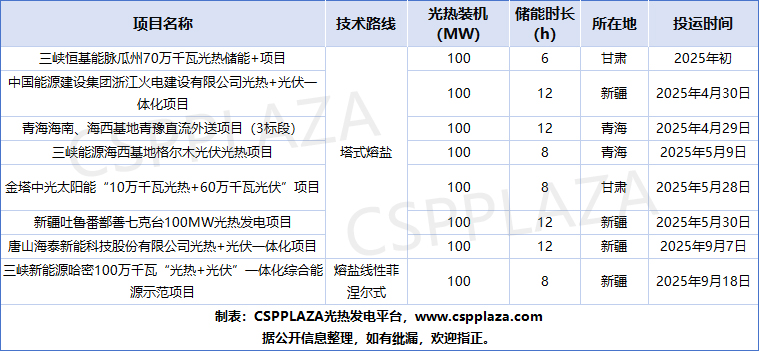

2025年之于中国光热发电行业是具有里程碑意义的丰收年,在风光热一体化项目开发浪潮的推动下,截至目前,今年已有8座总计800MW光热项目成功并网【详见下表】,相比2024年底,规模已近翻番(40MW级以上商业化电站总装机已达1600MW)。

表:今年已并网的光热发电项目(本文仅统计40MW级以上商业化项目)
进入12月,更多光热项目将迎来并网倒计时。据CSPPLAZA统计,目前多个光热项目正向年底并网目标全力冲刺【详见下表,如有纰漏,敬请指正】,总装机800MW,乐观预估,今年底我国建成40MW级以上商业化光热发电装机将达到2.4GW。

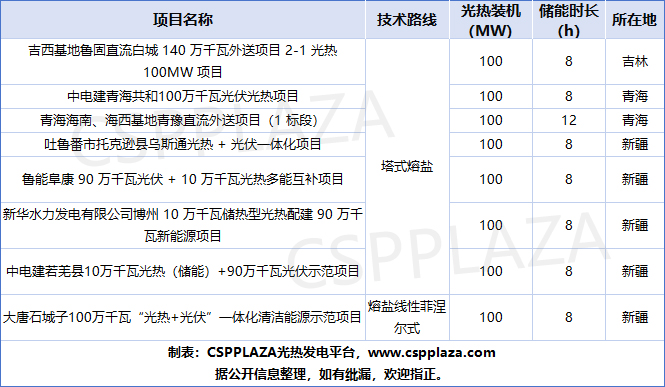

表:年底前有望并网投运的光热发电项目
▌吉林:高纬度标杆项目冲刺并网
作为全国纬度最高、东北地区首个塔式光热项目,吉西基地鲁固直流白城100MW光热项目已顺利推进至并网收尾阶段。项目装机100MW、配8小时熔盐储热,可吸收区域风光弃电储热并稳定供电。2025年10月底,项目启动并网手续办理服务采购,11月13日正式公示成交结果,吉林巨旺源电力工程有限公司成功中标并网启动验收服务,为项目顺利并网奠定了合规基础。

▲吉西基地鲁固直流白城100MW光热项目
▌青海:两大外送项目完成关键节点
青海作为光热发电核心布局区域,两个重点项目均已达成关键建设目标。
中电建青海共和100万千瓦光伏光热项目由海南州西北水电新能源有限公司开发,采用“900MW光伏+100MW光热”的互补配置,光热部分由中国电建集团西北勘测设计研究院有限公司担任EPC,东方电气集团东方锅炉股份有限公司负责聚光集热与蒸汽发生器系统建设。项目进展高效,2025年7月输变电工程已竣工投运,9月30日同步启动光热区全站运行及检修维护服务招标,提前部署并网后运维保障工作。

▲中电建青海共和100万千瓦光伏光热项目
另一重点项目——青海海南、海西基地青豫直流外送项目(1标段),由国能青豫(共和)新能源开发有限公司主导,配套10万千瓦光热与90万千瓦光伏。光热EPC由中国电建集团西北勘测设计研究院有限公司与湖北工程有限公司联合承接,聚光集热系统采用浙江可胜技术股份有限公司提供的30平方米四边形定日镜,2025年9月25日正式启动高温熔盐储罐化盐工作,标志着项目热力系统进入调试关键阶段,为整体投运筑牢基础。

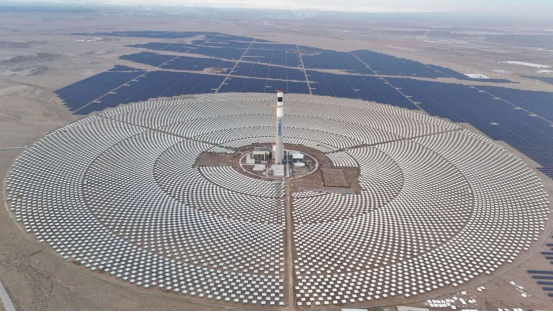

▲青豫直流二期10万千瓦光热项目
▌新疆:五项目密集攻坚,冲刺收官
新疆凭借丰富的光热资源,成为12月并网冲刺的核心区域,五个重点项目均已进入最后收尾阶段。
吐鲁番市托克逊县乌斯通光热+光伏一体化项目(总装机1GW,含100MW熔盐塔式光热)进展显著,2025年9月18日完成核心控制中枢“分散控制系统(DCS)”受电及复原调试,核心控制系统迈入联调联试阶段;12月1日,项目并网服务招标中标结果公示,新疆安瑞腾电力科技有限公司将承接并网相关工作,为全系统并网扫清技术障碍。

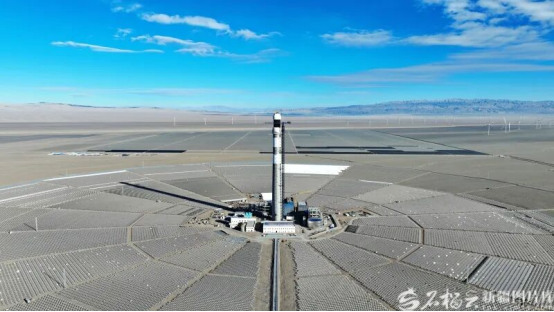

▲托克逊县乌斯通1GW光热+光伏一体化项目
鲁能阜康90万千瓦光伏+10万千瓦光热多能互补项目(总投资约60亿元),于2025年9月顺利完成汽轮机高压缸模块与发电机定子吊装就位,8小时储热系统可支持每年135次电网调峰,预计年减少风电光伏弃电量超1.2亿千瓦时。

▲鲁能阜康90万千瓦光伏+10万千瓦光热多能互补项目
新华水力发电博州10万千瓦储热型光热项目已全面转入分系统调试,定日镜安装完成94%,吸热塔内部设备及管道、全厂房汽机设备及管道安装全部收官,预计12月底可实现倒送电并网。

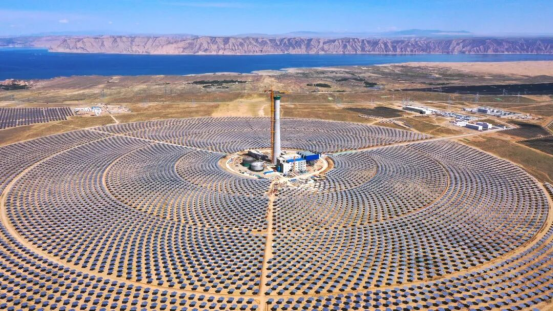

▲新华水力发电博州10万千瓦储热型光热项目
中电建若羌县10万千瓦光热+90万千瓦光伏示范项目,镜场总面积达65万平方米,等效储热时长8小时,2025年10月已完成吸热器吊装工程,目前正推进熔盐循环系统联动调试。

▲中电建新能源若羌10万千瓦光热(储能)+90万千瓦光伏项目

大唐石城子100万千瓦“光热+光伏”一体化项目则采用线性菲涅尔熔盐储能技术,由中国电力工程顾问集团西北电力设计院有限公司与西北电力建设第三工程有限公司联合担任EPC,兰州大成科技股份有限公司提供聚光集热设备,11月17日进入蒸汽吹扫阶段,调试工作已接近尾声,预计12月正式并网。

▲大唐石城子100万千瓦“光热+光伏”一体化项目
