5月9日,由中国能建中电工程西北院总承包建设的国家首批“沙、戈、荒”项目——三峡能源青海格尔木100MW光热项目带负荷连续稳定运行6小时,成功实现全系统投运发电,为海西光伏光热基地构建“光伏+光热”一体化清洁能源体系提供了重要支撑。

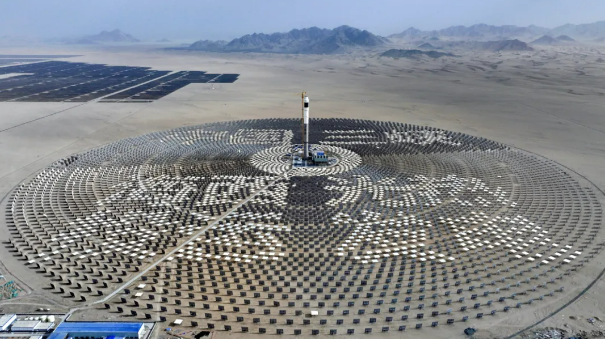

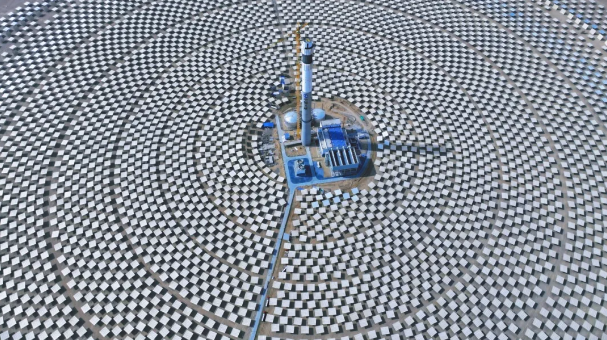

三峡能源格尔木100兆瓦光热项目位于青海省海西州格尔木市乌图美仁光伏光热基地,装机容量100兆瓦,采用塔式熔盐技术路线,镜场总采光面积约74.755万平方米,吸热塔高约210米,配置8小时熔盐储热系统。项目投运后,年利用小时数约为2271小时,年均发电量22713.8万千瓦/时,年可节约标准煤6.924万吨,减排二氧化碳18.895万吨、烟尘7.267吨、二氧化硫36.34吨、氮氧化物40.65吨。
在项目建设过程中,西北院通过多项创新技术实现提质增效,展现了西北院在光热发电工程领域的自主技术能力和作为一流总承包商的工程建设能力。
在设计上,首创跨项目水资源协同模式,实现与青豫直流二期100兆瓦光热项目工业废水统一处理回用,节水率达15%以上;厂前区运营设施在国内首次采用"两机一控"集约化布局,集控室、生活区、办公区等均按双机组标准配置,实现两个项目统一管理、集中运维,降低了初始投资及运维成本;创新性采用SGS间与汽机房贴建设计,机组效率得到有效提高。此外,熔盐泵支架首创采用扇形剪力墙结构配合减振工艺,在增加结构刚度的同时,最大限度降低了结构振动的概率,彻底解决了第一批光热项目中熔盐泵运行振动问题。
该项目作为国家发展改革委、国家能源局批复的“第一批以沙漠、戈壁、荒漠”地区为重点的大型基地建设项目,能充分利用海西格尔木地区丰富的太阳能资源,对太阳能热发电技术的推广起到积极示范作用。同时,项目的建设对于改善国家能源结构,增加可再生能源比例,优化电力系统电源结构,助力地区经济可持续发展具有重要意义。
自项目开工以来,西北院带领参建团队,克服3000米高海拔、零下35℃极寒天气及生活医疗匮乏的艰苦条件,攻坚克难、勠力同心,实现了项目高质高效履约。在安全生产方面,始终坚持“十二个到位”要求,实现开工至投产“零事故、零伤亡”安全目标;在质量控制方面,化学制水、DCS受电、汽轮机扣盖、发电机转子穿装、厂用受电、蒸汽吹管、整套启动、并网发电八大关键节点均一次成功,运行各项参数指标均符合设计要求,为西北院在高海拔及严寒地区项目实施再立新标杆。
