博昱新能德令哈600米槽式热发电试验回路预10月份建成
发布者:本网记者Kevin | 来源:CSPPLAZA光热发电网 | 0评论 | 5476查看 | 2015-09-17 19:13:00
  CSPPLAZA光热发电网讯从德令哈市中心向南驱车约15分钟即到达成都博昱新能源有限公司(以下简称“博昱新能”)的全资子公司青海博昱新能源有限公司(以下简称“青海博昱”)。这家成都公司正在这里加速其光热发电的业务布局。

  “这个150米长的槽式集热器单元已经完工,剩余三个共计450米长的集热单元将在今年10月底前全部完工,届时,你在这里就可以看到一个完整的600米槽式集热回路。”青海博昱副总经理李波在现场对CSPPLAZA记者表示。

  青海博昱于2014年7月在德令哈注册成立,2014年底,博昱新能德令哈50兆瓦槽式光热电站(配7小时储热)获得青海省发改委备案,场址临近在建的中广核德令哈50MW项目。博昱新能计划尽可能多地采用全国产设备和技术建设该光热电站,以降低发电成本。为降低项目投资风险,青海博昱先期建设上述试验回路,以验证国产装备在德令哈当地气候环境下的适应性,积累相关经验。


图:青海博昱在建的槽式试验回路

  目前已完工的首个150米槽式集热单元由博昱新能投资建设,于今年5月份建成。后续三个集热单元则采用“与合作方共建”的方式建设,今年7月份博昱新能发布“共建该试验平台”的信息后,台玻悦达、汇银、圣普太阳能等反射镜和集热管关键设备厂商积极参与,承诺为该试验项目供应相关的反射镜和集热管产品。相关产品在该试验项目上经过实际运行测试后,博昱新能将根据实际测试结果,在后续的50MW项目的批量采购中优先采购对应产品。

  博昱新能则提供全部的支架和跟踪控制系统,并负责该项目的安装、调试和运行。目前,剩余三个单元的支架已基本装配完毕,正在等待合作方的反射镜和集热管到货后进行整体安装。青海博昱采用集热器组装完毕后再统一吊装的方式安装,即在现场将反射镜和支架组装,吊装后再安装集热管。另一种常见的方式是先将支架吊装,再安装反射镜和集热管。李波解释称,“这两种方案都试过,试过后我们认为第一种方案更加简便省时,且更易确保安装精度。”

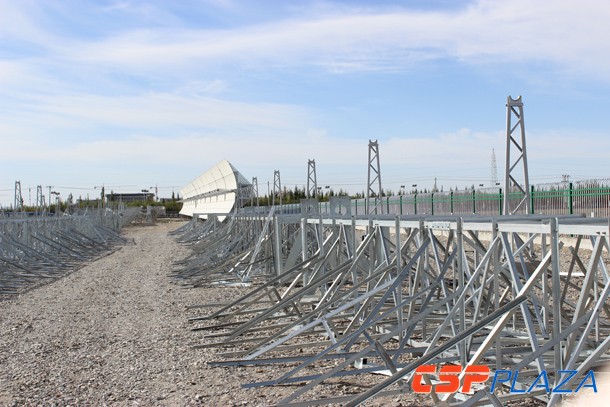

图:已装配完成的支架


  首个150米集热单元采用博昱新能第三代支架结构设计,后续450米集热单元则采用其第四代支架结构设计,均采用了扭矩箱的结构设计。李波介绍称,“第四代设计在第三代设计的基础上进行了结构优化,可以实现更高的聚光精度。”在现场,记者也仔细观察了两种集热器支架的区别,采用第四代支架的集热器,反射镜安装的整体效果明显优于第三代支架。目前,博昱新能在第四代支架设计的基础上进行进一步的优化,在后续50MW项目上可能应用其更新的第五代设计。

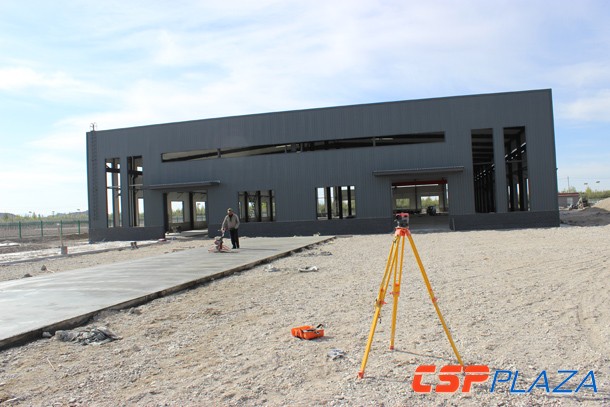

图:厂房和在建中的囤货场

  同时,青海博昱在建的还有相关厂房等基础设施,现已完成厂房的主体建设,目前正在进行供暖管道的安装,预计10月底,整个厂房可投入使用。上述槽式集热回路将成为其供暖的热量来源。目前在其厂区内已安装有一个供暖保温水箱,并与已建成的150米集热单元连接,保温水箱内置换热器,导热油与水换热加热水来为厂区供暖提供热源。同时预留有两个保温水箱场地,以为未来供暖需求增大时留作备用。

  青海博昱将实现光热发电集热系统的本土化组装,成为其德令哈50MW光热发电项目的装配车间。在该试验回路完工后,博昱新能的50MW项目也有望于年底前完成前期工作,具备开建条件。
