2025年2月19日,河北公司龙山电厂建设的600兆瓦机组抽汽熔盐储能项目成功完成满容量顶峰试运,机组顶峰负荷稳定达到650兆瓦,各项参数表现正常。这是全国首个火电抽汽熔盐储能项目,为火电机组大幅提高调峰能力开辟了全新的技术路径,此次试运行验证了项目技术可行性。
该项目位于河北邯郸,总投资3.2亿元,占地面积约7800平方米,是国内首个采用多源抽汽—配汽调控技术的大规模抽汽熔盐蓄能项目,旨在提高电网调峰能力,优化能源结构,促进绿色低碳发展。2024年3月1日,河北公司龙山电厂抽汽蓄能项目全面开工,项目于2024年12月28日投入试运行,项目以熔融盐作为蓄热介质,在电网低谷时段进行蓄能,在电网负荷高峰时段释放能量,从而提高电网稳定性。该项目投运后,龙山电厂火电机组的调峰能力将在原有基础上增加100兆瓦,顶峰能力增加30—60兆瓦,机组深调期间可实现边储边放,最大供汽量达230吨/小时。

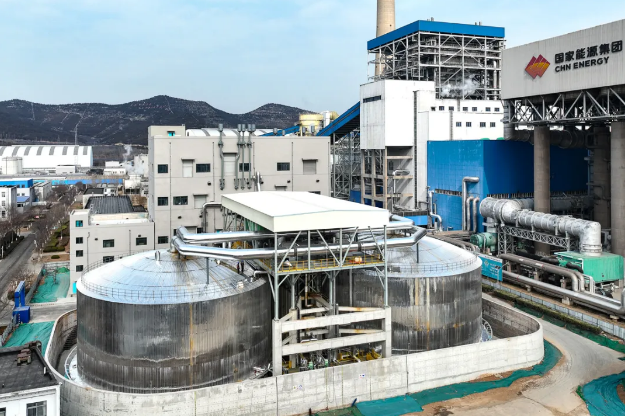

2025年2月21日,河北公司龙山电厂抽汽熔盐储能项目全景图。王建涛摄

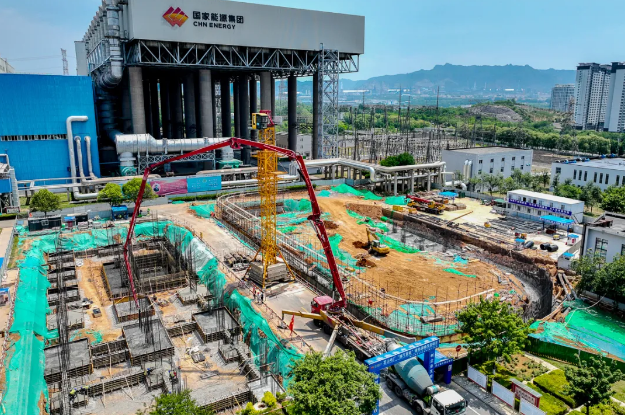

2024年3月7日,河北公司龙山电厂抽汽蓄能项目首根桩基正在进行浇筑,标志着工程吹响全面加速建设号角。项目主体工程划分为储能换热厂房、熔盐储罐两个区域,共计848根桩基,桩基为直径0.6米钻孔灌注桩,最大桩长达15米,预计工期20天。王建涛摄

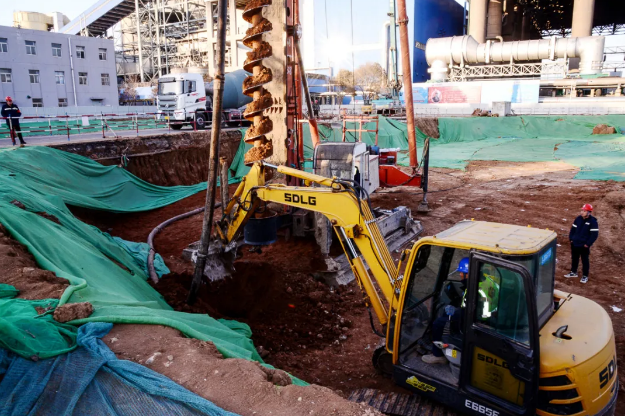

2024年4月1日,河北公司龙山电厂正在进行抽汽蓄能项目最后一方桩基混凝土浇筑,标志着桩基施工全部顺利完工,向着项目早日竣工投产的目标迈出了极为坚实且关键的一步。秦基伟摄
2024年5月30日,河北公司龙山电厂正在进行抽汽蓄能项目换热厂房基础浇筑,为项目如期投产奠定坚实基础。为保证工程进度及施工质量,该厂提升“日协调会”讨论深度,加强施工安全全过程管控,统筹协调施工组织,建立质量检查制度,加强工序衔接,全力推进项目建设跑出“加速度”。王建涛摄

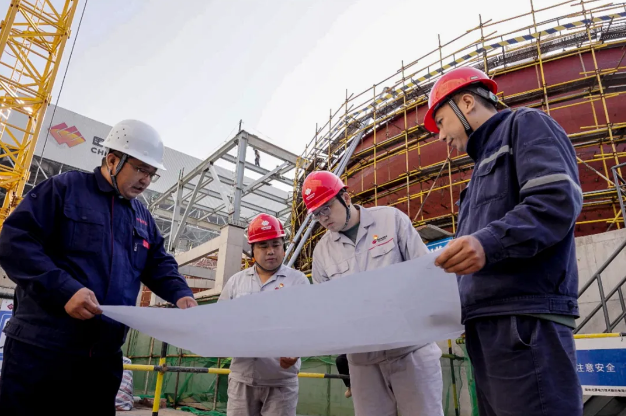

2024年8月20日,河北公司龙山电厂技术人员在项目施工期间讨论施工方案。该厂正在进行抽汽蓄能项目首个大件疏盐罐吊装,为项目如期投产奠定坚实基础。王建涛摄

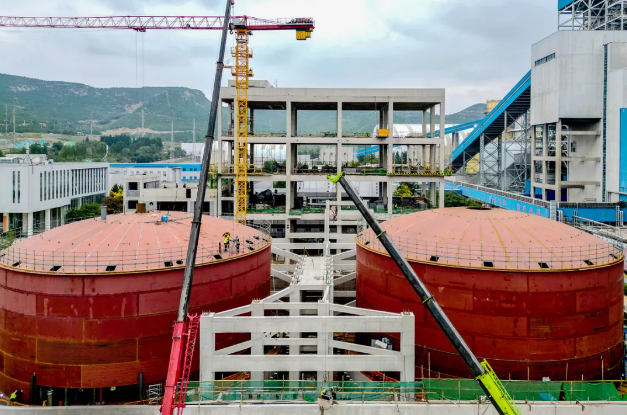

2024年9月17日,随着最后一块32毫米钢板就位,河北公司龙山电厂抽汽蓄能项目熔盐罐成功落库,标志着项目罐区全面进入设备安装阶段。该项目设有冷盐罐、热盐罐各一个,为立式圆筒形储罐,罐体为全焊接结构,采用倒装法安装,储罐直壁12米,其中,热盐罐容积7920立方米、直径29米,冷盐罐容积7655立方米、直径28.5米,两个熔盐储罐储热总容量730兆瓦时,熔盐量12600吨。王建涛摄

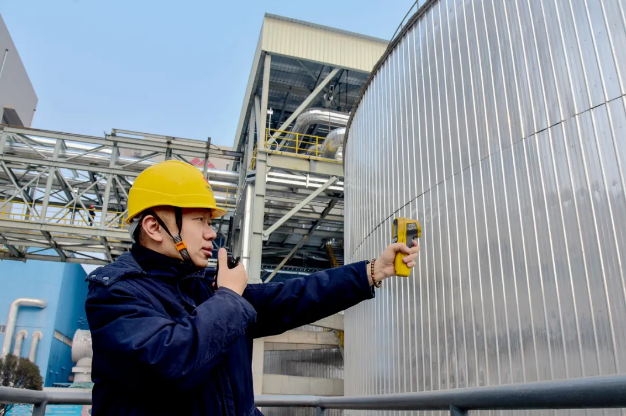

2024年10月24日,河北公司龙山电厂运行巡检人员抽汽蓄能熔盐储罐表温度。该厂经过抽汽蓄能熔盐储罐水压试验,确定相关指标参数稳定,承压部件无异常,水压试验一次成功,为项目按期投运奠定坚实基础。王建涛摄
2024年12月28日,河北公司龙山电厂抽汽蓄能放热系统产汽现场。该厂全国首套600兆瓦机组抽汽熔盐储能项目投入试运行,标志着该技术已在实际工程中得到验证,为火电灵活性改造与新能源消纳提供了创新解决方案,将有力推动能源结构调整,助力构建更加稳定、高效、清洁的新型电力系统,为实现“双碳”目标注入强大动力。秦基伟摄

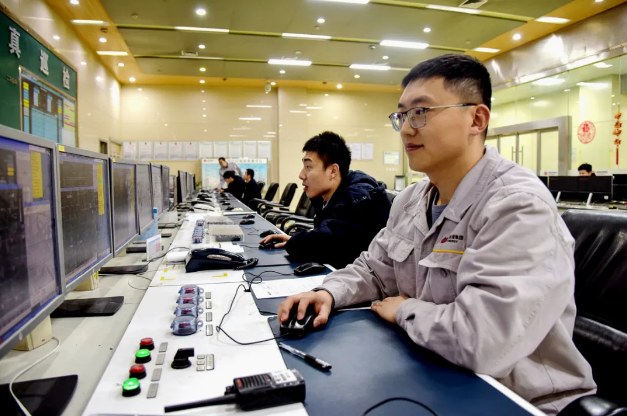

2025年2月19日,河北公司龙山电厂运行人员调整抽汽熔盐储能系统放热参数。当日,机组顶峰负荷稳定达到650兆瓦,各项参数表现正常。此次试运验证了项目技术可行性,为火电机组大幅提高调峰能力开辟了全新的技术路径,开创了国内火电抽汽熔盐储能的技术先河。秦基伟摄
