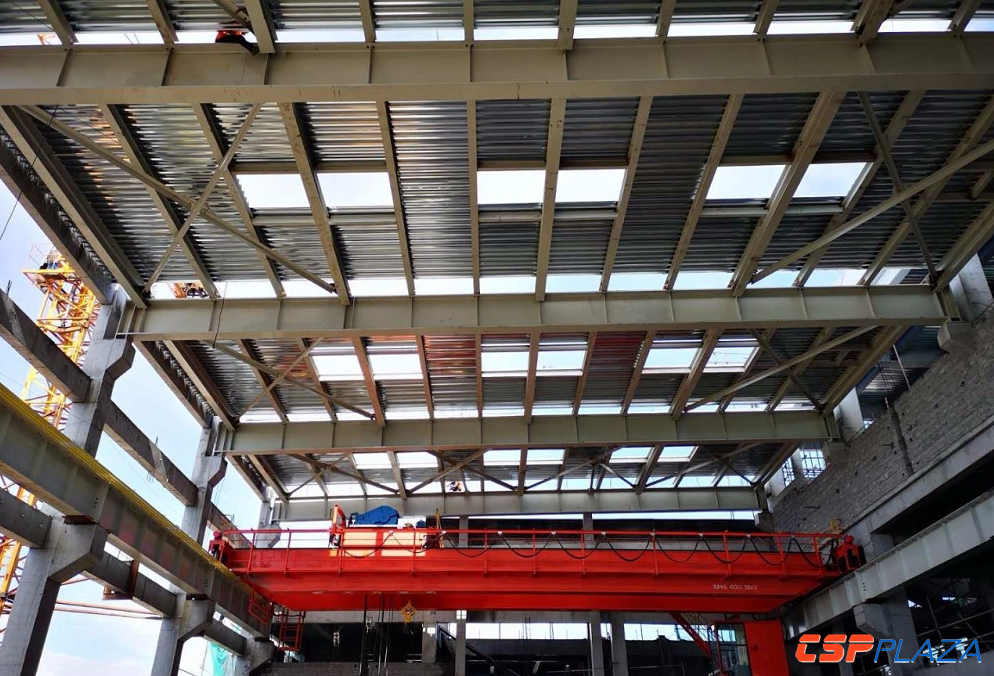

2018年7月17日,中控太阳能德令哈50MW塔式熔盐光热发电项目动力岛区主厂房顺利封顶,具备汽轮机安装条件。

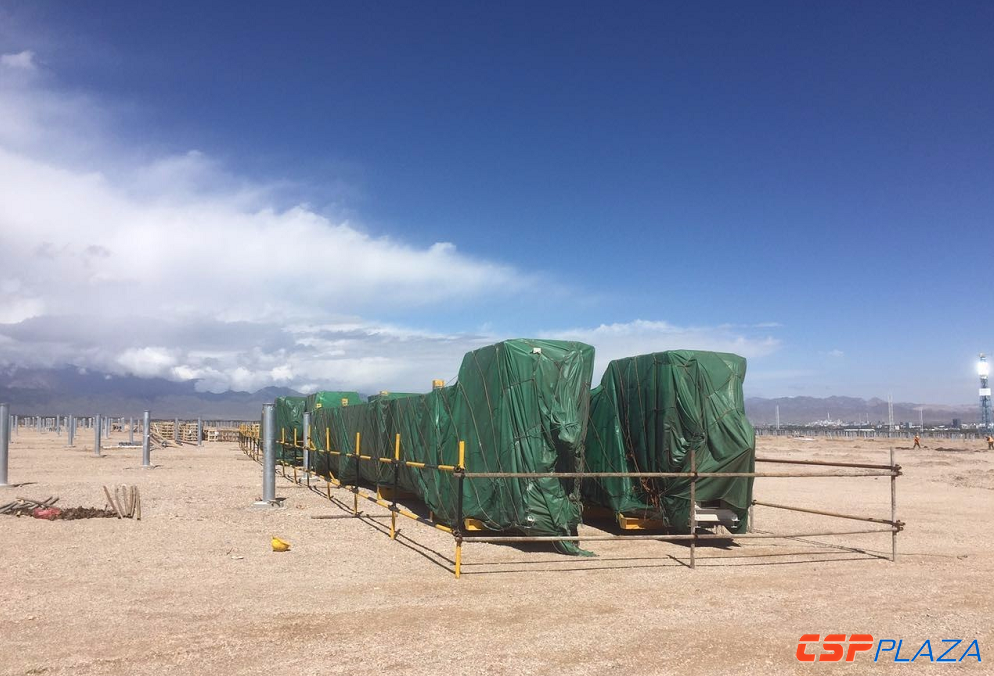

7月18日,汽轮机本体设备已运抵现场,随着汽轮机设备的到场,标志着汽轮机安装工作正式启动。近期吸热器本体也已陆续到货,目前已到货12片。
截止目前,定日镜已安装14063面,主厂房已封顶,砌筑工程已完成50%,吸热器钢结构安装进行中,储换热系统钢结构已全部完工,设备安装就位8台,熔盐储罐罐体施工全部完成,并已完成盛水试验,现已进入罐体保温安装阶段。
中控太阳能德令哈50MW光热发电项目是国家首批光热示范项目之一,采用塔式熔盐技术。项目位于青海省海西州德令哈市,装机容量50MW,配置7小时储热系统,设计年发电量1.46亿度。该项目包含27135台20平方的定日镜,熔盐工作温度为290℃-565℃,主蒸汽参数为540℃/13.2MPa。
