来源:CSPPLAZA光热发电网 | 0评论 | 5583查看 | 2017-09-24 13:10:00
CSPPLAZA光热发电网讯:在青海德令哈西出口太阳能园区,在广袤的戈壁滩上,距离中控太阳能德令哈10MW电站一路之隔,中控德令哈50MW光热电站建设已全面开展。目前正在进行吸热塔、熔盐储罐基础和定日镜基础的施工,以及发电岛的施工和定日镜的安装工作。9月22日上午,CSPPLAZA记者在项目现场进行了实地探访。
该项目集热塔设计塔高200多米,吸热器中心位置距离地面200米,据介绍,其集热塔已出地面10多米,目前提升装置已经安装完成,后续集热塔的浇筑进度维持平均每天1.5米的高度“增高”。

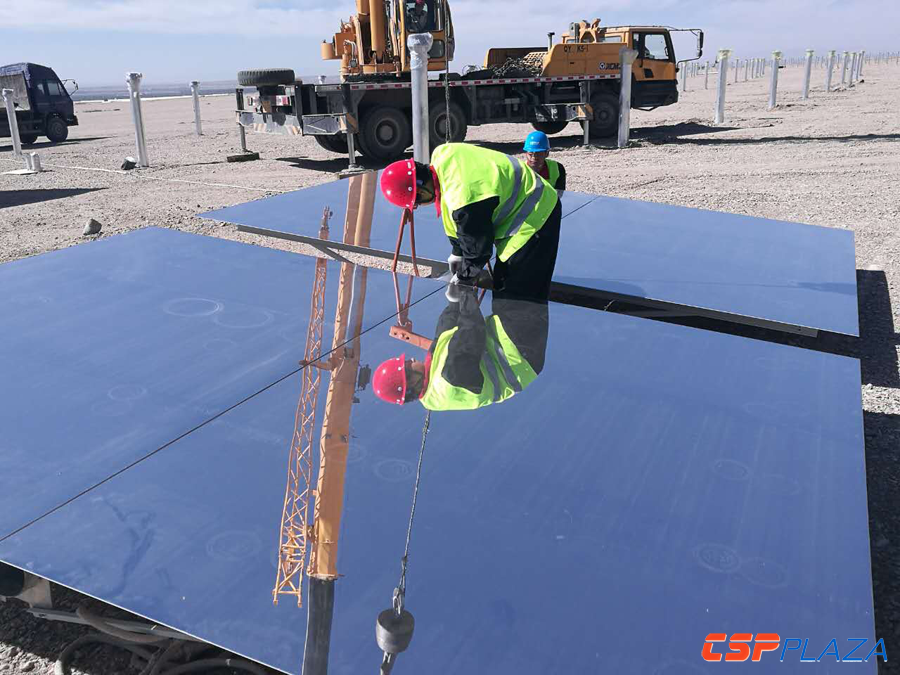

另据了解,其定日镜立柱目前已安装1600多个,完整的定日镜系统也已开始安装,项目方计划于今年年底前完成11000台定日镜的整体安装工作。该项目整体设计安装定日镜27135台,单台定日镜采光面积20平方米,总采光面积超54万平方米。
在中控太阳能位于德令哈市区的定日镜组装车间,记者看到这里正在进行定日镜的组装作业。徐能告诉记者,该定日镜组装线由中控太阳能自身设计,可实现高精度微弧定日镜的组装,目前一条组装线可实现每天每班150台定日镜的组装工作。

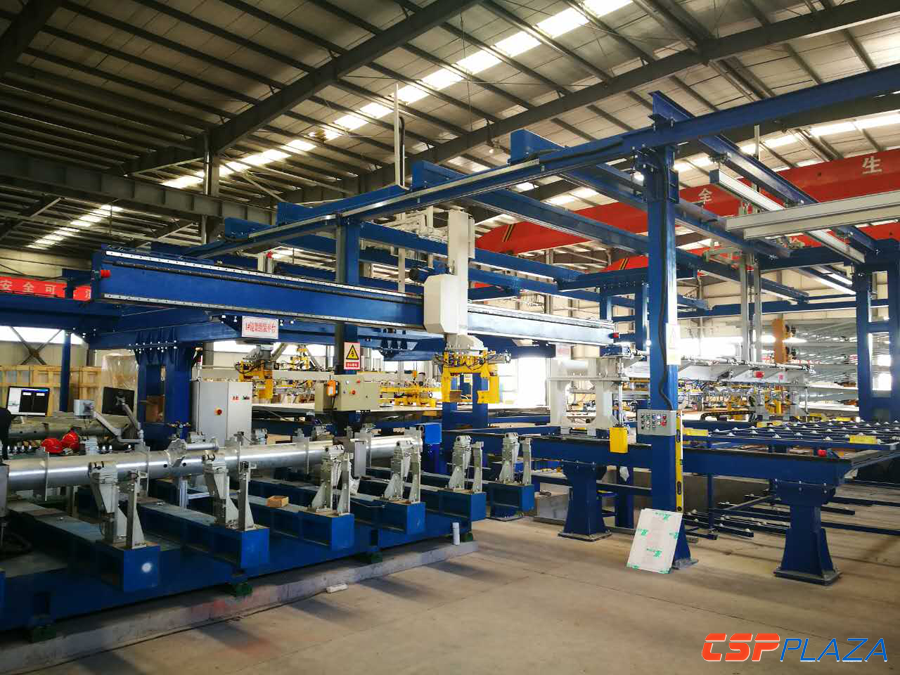

图:定日镜组装车间

该项目的储罐基础建设工作同时也取得了显著进展,冷盐罐和热盐罐的基础建设已过半,计划于今年年底前建成储罐主体工程。同时,常规岛的电控室等厂房的基建工作也在同步开展中。
中控太阳能德令哈50MW光热电站是国家首批光热示范项目之一,配置7小时储热系统,计划于2018年底前建成投运。
