摩洛哥Noor2&Noor3光热发电项目建设进展和经验分享
来源:CSPPLAZA光热发电网 | 0评论 | 5779查看 | 2018-07-11 17:49:00
       CSPPLAZA光热发电网报道:“到目前为止,摩洛哥Noor2槽式光热项目处于稳定运行中,已经达到200MW的稳定出力。Noor3塔式光热项目所有安装工作已经结束,定日镜调试完毕,吸热器低温预热调试已经完成,下一步将进行额定稳定预热调试和整体启动的调试工作。同时,空冷岛清洗还需要一段时间,预计7月或晚些时间能够进入并网阶段。

  6月20日至22日,在中国国际光热电站大会暨CSPPLAZA第五届年会上,山东电力建设第三工程有限公司工程咨询院(简称“山东电建三公司”)设总李硕就“摩洛哥Noor2&Noor3光热发电项目建设进展和经验分享”进行主题发言。

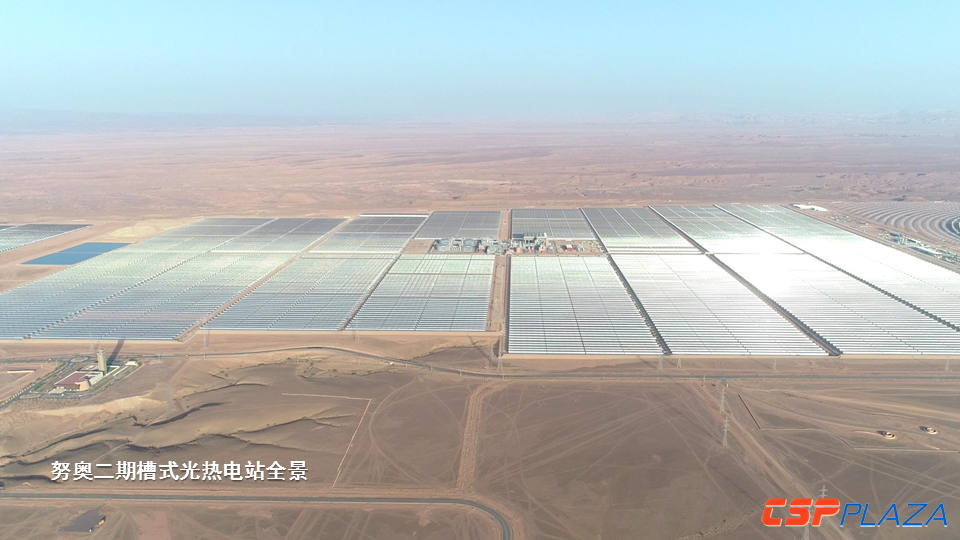

  摩洛哥Noor2槽式光热发电项目

  摩洛哥Noor2槽式光热发电项目装机容量为200MW,是全球目前单机装机容量最大的机组,总共425个回路,配置两组储热罐,储热时长为7.3小时,具备供汽轮机85%满负荷发电的储热能力,汽轮机由西门子供货。该项目签约时间在2015年,由于生产难度较大,且为确保项目的安全运行,故采用两列SGS系统。项目吸热介质为导热油,导热油出口温度为393℃,项目于今年3月30日进入商业化运行,稳定运行实验已经结束,目前所有指标基本能够达到原先的设计值。


  李硕表示,槽式光热发电系统看起来简单,但在实践过程中积累了很多经验和教训,也交了一些学费,通过与国内外厂商、业主进行交流沟通,从中学到很多东西。如何将大大小小的一百多个系统、千台设备进行正确的集成和安装,并且使整套系统可以达到设计要求,这是对EPC的考验。就Noor2项目的情况来看,中国公司具备系统整合的能力,包括从设计、设备采购、同外方和业主的沟通联络以及整个工期、质量和费用的控制,可以承担大型光热电站的建设。

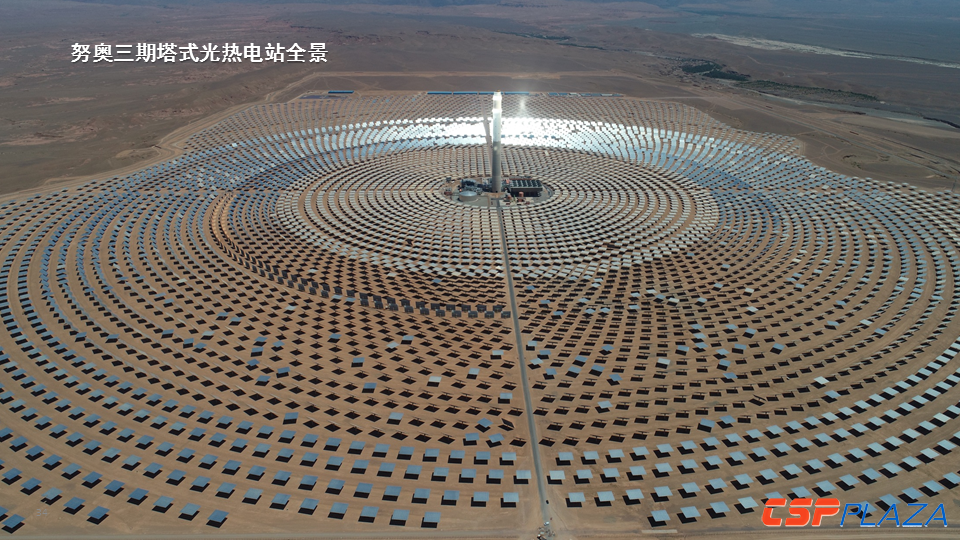

  摩洛哥Noor3塔式光热发电项目

  摩洛哥Noor3塔式光热发电项目装机容量为150MW,单台定日镜的反射面积为178㎡,是目前商业化塔式电站中单体镜面最大的定日镜,总共7400面定日镜,定日镜总面积1317200㎡,储热容量是2770MWt,汽轮机由西门子供货。目前,Noor3项目吸热器已经预热到超过300℃,下一步能够预热到额定温度565℃。同时,空冷岛清洗还需要一段时间,预计下个月或者晚些时间能够进入并网阶段。

       据李硕介绍,Noor3项目工期紧,山东电建三公司与项目调试运维公司进行了沟通,由于没有蒸汽,他们采用压缩空气的吹扫操作规范流程,节省了时间和蒸汽费用。


  李硕指出,塔式光热发电主要系统有七、八个,看起来似乎简单,但真正组合在一块是比较难的。塔式电站和槽式电站的难点区别在于:槽式电站的整个系统组合主要在热交换,塔式电站的热交换要比槽式简单,它的难点在于如何使吸热器和镜场进行匹配来产生足够多的热量。

  对此,我们需要贴合实际情况,结合环境、天气情况、对设备的保护要求及不同的运行模式等因素来保证聚光精度和吸热器的热量输出(相对于槽式来说,塔式对于环境的敏感度非常高,特别是对风速和温度都有一定要求),而这需要设备供应商以及系统集成商共同努力,此时EPC的引领和指导作用是非常重要的。

  针对塔式光热电站,山东电建三公司开发自有性能软件,将所有的实际运行工况集成到软件中,将各个供应商的东西添加进去,做出来的成果要进行复核,包括与业主的自有模型进行复核、与镜场吸热器模型复核、对目标值的设定和环境条件进行模拟,以此来尽量规避EPC的风险,特别是性能的风险。

更多精彩的内容请观看本次演讲的完整视频,视频总时长约32分钟,推荐观看:
