来源:山东电建三公司 | 0评论 | 4413查看 | 2017-11-28 09:46:16

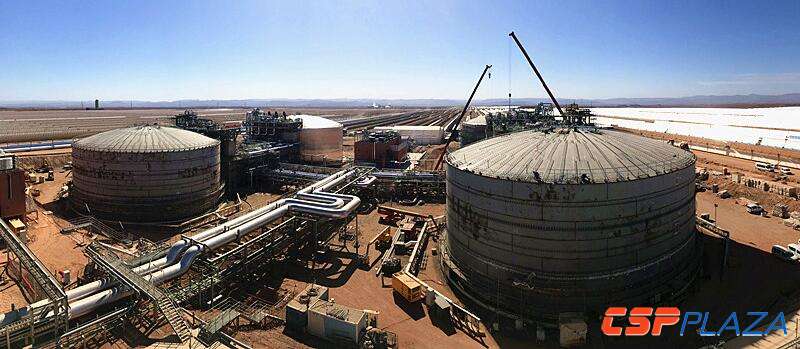

2017年11月23日,摩洛哥Noor2槽式光热电站熔盐罐安装工作全部结束。截至目前,Noor2槽式光热电站#2冷罐注盐工作完成23%;#2热罐汽、水压试压完成;#1冷罐正在进行注盐前准备工作;#1热罐注水已完成25%。
Noor2槽式光热电站共四台熔盐罐,2台冷罐,2台热罐。每台热罐重量为859.5T,每台冷罐重量为868.9T,直径44.1m,最厚罐壁为50.3mm,有效容积23089m³,水压注水容积为22488m³。
为了保证熔盐罐安装工作顺利进行,项目部高度重视,专门成立熔盐罐专题施工小组,根据现场实际情况,合理规划,精心安排,各部门专业密切配合,昼夜不停施工,其中#1热罐SW01、SW02焊缝为焊接施工的重难点,项目部仅在一个月的时间内便高质高效地完成原来分包商7个月才能完成的工作,赢得了业主及联合体的高度肯定。
作为Noor2槽式光热项目工作的重中之重,熔盐罐安装工作的顺利完成充分展现了山东电建三公司的管理施工能力,也为后续注盐工作奠定了坚实的基础。接下来,Noor2槽式光热电站将继续发扬“主动、担当、执着”的工作作风,确保各项工作快速推进,高效、优质地完成年底前首次并网的目标任务。
注:本文转自山东电建三公司,文章观点不代表本网立场。
