新华发电博乐10万千瓦储热型光热项目汽轮机扣盖工作圆满成功
发布者:xylona | 来源:甘肃省安装建设集团有限公司 | 0评论 | 538查看 | 2025-04-22 16:52:34

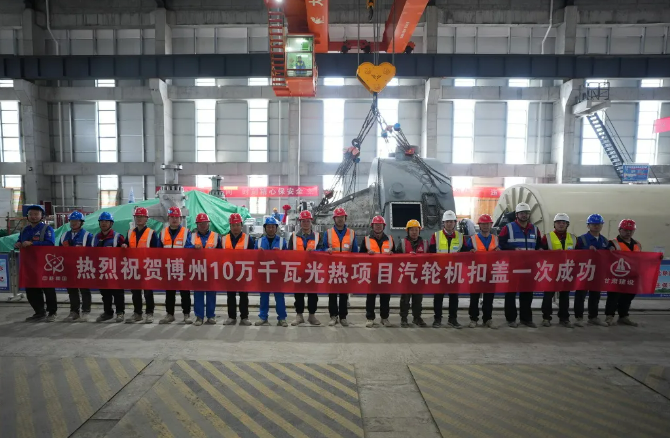

据CSPPLAZA平台会员单位——甘肃省安装建设集团有限公司消息,4月19日,新华发电博乐10万千瓦储热型光热项目的汽轮机扣盖工作圆满成功,汽轮机本体安装基本完成,进入调试阶段,为后续投产运营奠定了坚实的基础。




汽轮机组作为光热电站的核心设备,承担着将热能转化为机械能,进而驱动发电机发电的关键任务。本项目汽轮机由高压缸和中低压合缸组成,高压缸为整体模块,中低压合缸为现场组装。汽轮机安装过程中需要对通流间隙、轴系对中等关键数据进行调整,以符合厂家要求。施工中,项目团队对缸体的各个部件、系统进行全面检查,精心研磨、精密组装,确保对轮圆周及张口误差控制在0~0.02mm内,缸体水平结合面间隙小于0.05mm,力求各项技术指标满足规范、设计和厂家要求,确保零缺陷。




扣盖作业涉及众多精密部件,技术难度高、质量要求严。作业前,项目部同汽机厂家对通流间隙、汽封间隙、轴系中心、轴颈扬度等关键参数进行了复查和确认,制定了详尽的施工方案。同时对参与扣盖作业的行车、吊装索具、测量仪器等进行了全面的检查,以确保设备性能稳定、运行可靠。并针对扣缸作业的注意事项、关键环节及操作要点进行安全技术交底,施工中严格控制安全和质量工艺。按照既定的扣缸工艺,经过20小时连续作业,完成了缸内各部件的清扫、吊装、调整、复测、嵌入等工作,扣盖安全顺利一次性完成,所有安装数据均符合设计和厂家要求。


当前,项目团队正围绕后续调试工作展开各项准备,全力推进项目建设,力求早日实现投产发电,为地区能源供应与经济发展注入强劲动力。
