中广核阿里50MW光热发电项目启动电加热器采购
发布者:xylona | 0评论 | 1327查看 | 2024-07-26 11:31:04

7月26日,中国电建集团就中广核阿里雪域高原“零碳”光储热电示范项目50MW光热发电项目常规岛、储热岛及供暖部分EPC总承包工程启动电加热器采购项目发布询价公告。

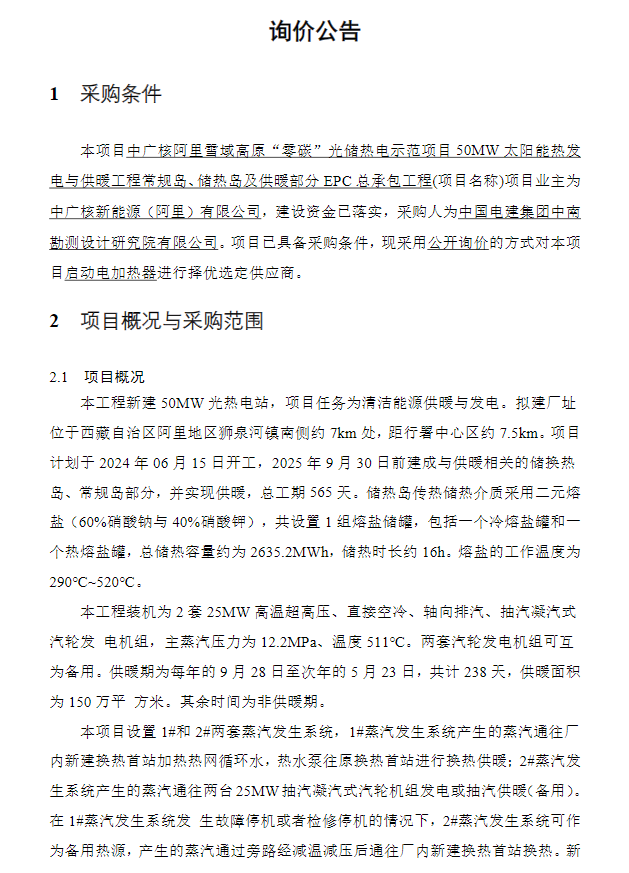

项目概况:

本工程新建50MW光热电站,项目任务为清洁能源供暖与发电。拟建厂址位于西藏自治区阿里地区狮泉河镇南侧约7km处,距行署中心区约7.5km。项目计划于2024年06月15日开工,2025年9月30日前建成与供暖相关的储换热岛、常规岛部分,并实现供暖,总工期565天。储热岛传热储热介质采用二元熔盐(60%硝酸钠与40%硝酸钾),共设置1组熔盐储罐,包括一个冷熔盐罐和一个热熔盐罐,总储热容量约为2635.2MWh,储热时长约16h。熔盐的工作温度为290°C~520°C。

本工程装机为2套25MW高温超高压、直接空冷、轴向排汽、抽汽凝汽式汽轮发电机组,主蒸汽压力为12.2MPa、温度511°C。两套汽轮发电机组可互为备用。供暖期为每年的9月28日至次年的5月23日,共计238天,供暖面积为150万平方米。其余时间为非供暖期。

本项目设置1#和2#两套蒸汽发生系统,1#蒸汽发生系统产生的蒸汽通往厂内新建换热首站加热热网循环水,热水泵往原换热首站进行换热供暖;2#蒸汽发生系统产生的蒸汽通往两台25MW抽汽凝汽式汽轮机组发电或抽汽供暖(备用)。在1#蒸汽发生系统发生故障停机或者检修停机的情况下,2#蒸汽发生系统可作为备用热源,产生的蒸汽通过旁路经减温减压后通往厂内新建换热首站换热。新建换热首站通过汽水换热加热循环水,热网循环水温度为130/70°C,采用闭式双管制系统。热网调节方式为“质、量共同调节”。新建一次热力管网接入原换热首站,与原有一次管网接驳。原换热首站保留作为中继泵站,以及极端工况下的备用热源点。

本工程拟建厂址位于西藏自治区阿里地区狮泉河镇南侧约7km处,距行署中心区约7.5km。狮泉河镇地处安狮公路和新藏公路的交汇处,位于噶尔县最北侧,北靠阿里日土县,南倚昆莎乡,西临扎西岗乡,东接左左乡,是阿里地区行署与噶尔县政府所在地,对外交通便利。

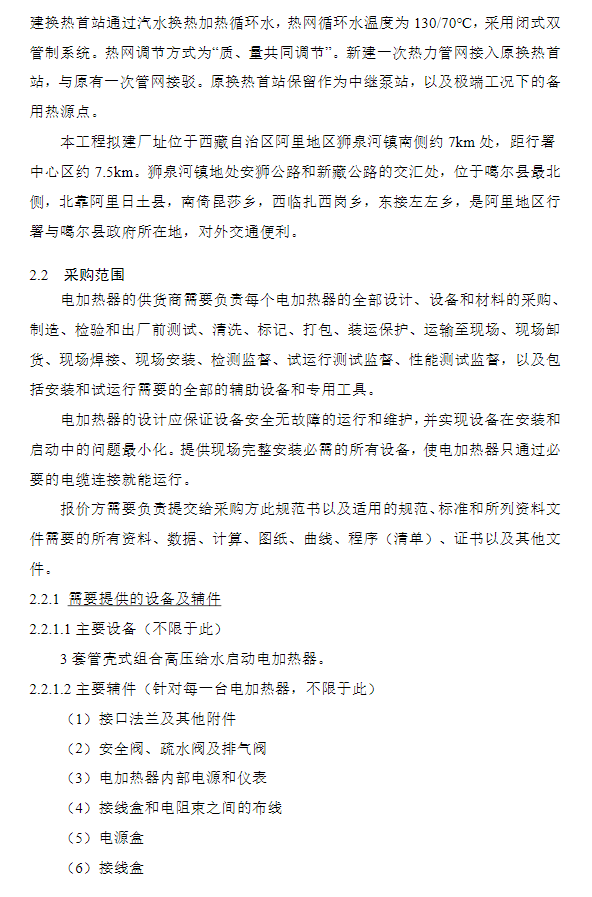

采购范围:

电加热器的供货商需要负责每个电加热器的全部设计、设备和材料的采购、制造、检验和出厂前测试、清洗、标记、打包、装运保护、运输至现场、现场卸货、现场焊接、现场安装、检测监督、试运行测试监督、性能测试监督,以及包括安装和试运行需要的全部的辅助设备和专用工具。电加热器的设计应保证设备安全无故障的运行和维护,并实现设备在安装和启动中的问题最小化。提供现场完整安装必需的所有设备,使电加热器只通过必要的电缆连接就能运行。报价方需要负责提交给采购方此规范书以及适用的规范、标准和所列资料文件需要的所有资料、数据、计算、图纸、曲线、程序(清单)、证书以及其他文件。

需要提供的设备及辅件

主要设备(不限于此)

3套管壳式组合高压给水启动电加热器。

主要辅件(针对每一台电加热器,不限于此)

(1)接口法兰及其他附件

(2)安全阀、疏水阀及排气阀

(3)电加热器内部电源和仪表

(4)接线盒和电阻束之间的布线

(5)电源盒

(6)接线盒

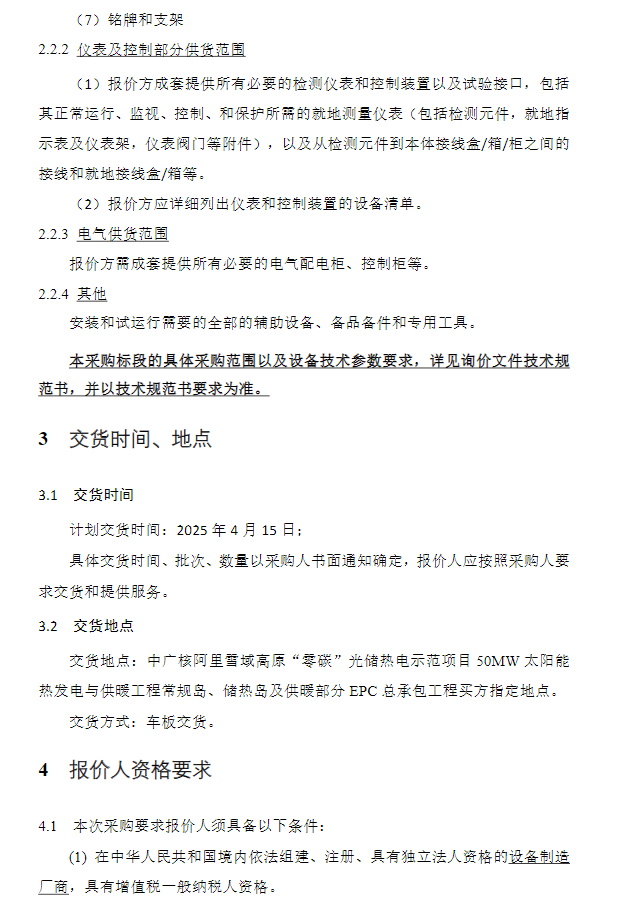

(7)铭牌和支架

仪表及控制部分供货范围:

(1)报价方成套提供所有必要的检测仪表和控制装置以及试验接口,包括其正常运行、监视、控制、和保护所需的就地测量仪表(包括检测元件,就地指示表及仪表架,仪表阀门等附件),以及从检测元件到本体接线盒/箱/柜之间的接线和就地接线盒/箱等。

(2)报价方应详细列出仪表和控制装置的设备清单。

电气供货范围:

报价方需成套提供所有必要的电气配电柜、控制柜等。

其他:

安装和试运行需要的全部的辅助设备、备品备件和专用工具。

报价人主要资格要求:

报价货物要满足技术先进、成熟、安全可靠的要求,近五年(2019年1月及以后)不少于1项50MW及以上光热项目业绩或不少于2项火电供货业绩,并可靠运行1年以上(需提供合同附件、增值税发票、用户证明等证明文件)。

本次采购不接受联合体报价。

公告原文如下:
