1.524亿kWh!青海中控德令哈50MW光热电站年度发电量再创新高!
发布者:admin | 来源:可胜技术 | 0评论 | 1385查看 | 2024-01-01 08:14:34

2024年1月1日,从青海中控德令哈50MW光热电站现场传来好消息,电站2023年度发电量1.524亿kWh,达到年度设计发电量(1.46亿kWh)的104.38%,连续两年实现达产目标,交出了一份耀眼的运行成绩单。




电站全年运行稳定良好,提前10天完成年度设计发电量,发电量比2022年度进一步提高4.13%。逐月发电量如图1所示,其中11月发电量达到1818万kWh,创投运以来月度发电量新高;此外,全年有129天单日发电量达成率超过100%。

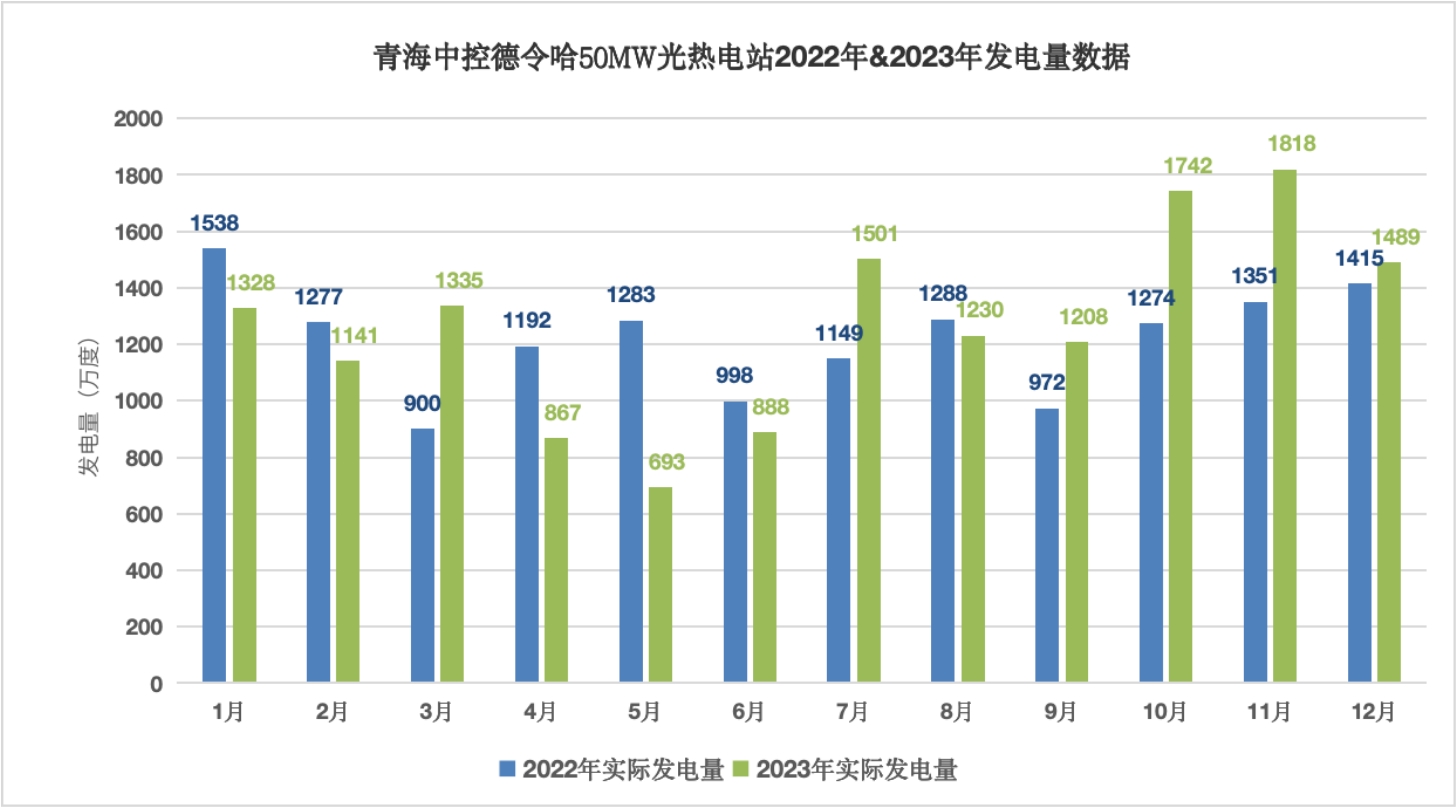

图1:电站2022年&2023年月度发电量数据


青海中控德令哈50MW光热电站于2018年12月30日并网发电,2019年4月17日首次实现满负荷运行,2019年上半年快速完成了试运行与消缺,2019年7月开始移交生产运行。电站移交生产后的首个完整年度,累计发电量1.22亿kWh,创下全球同类型电站投运后同期最高水平。


电站历年运行表现回顾


2020年:电站2020年度发电量1.065亿kWh,发电量达到年度设计发电量的72.93%。影响发电量的主要原因是汽轮机故障,2020年7月15日至2020年10月9日汽轮机停机检修,影响发电量约3279万kWh,扣除汽轮机故障的影响,年度发电量达到设计值的95.4%。


2021年:电站2021年度发电量1.050亿kWh,发电量达到年度设计发电量的71.9%。影响发电量的主要原因是汽轮机故障,2021年1月25日至2021年4月13日和2021年7月2日至2021年8月3日汽轮机停机检修,影响发电量约4264万kWh,扣除汽轮机故障的影响,年度发电量达到设计值的101.1%。


2022年:电站2022年度发电量1.464亿kWh,发电量达到年度设计发电量的100.26%。2022年9月28日至2022年10月7日,电网集中组织线路检修,因此影响发电量426.7万kWh,全厂停机10天,若扣除线路检修因素的影响,年度发电量达到设计值的103.18%。


2023年:电站2023年度发电量1.524亿kWh,发电量达到年度设计发电量的104.38%。2023年5月29日至6月4日期间,由于特检院进行熔盐管道、蒸汽管道特检,全厂停机7天,影响发电量211万kWh,若扣除管道检测的影响,年度发电量达到设计值的105.83%。


自2019年7月电站移交生产运行以来,青海中控德令哈50MW光热电站已稳定运行四年零六个月,通过不断优化运行策略,连续突破单日、单月、年度发电量纪录,截至2023年底电站已累计发电5.739亿kWh。电站的卓越运行表现充分验证了我国光热发电核心技术及装备的先进性及可靠性,也为正在全面推进的风光大基地光热项目建立了扎实基础。


在光热产业迎来发展机遇之时,面对巨大的发展空间,高质量、高性能电站是开拓新市场、立足新格局的根本。可胜技术将继续发挥在光热行业的领先优势,以可复制、可推广的建设运行经验打造更多的光热标杆项目,用更优质的技术与服务为广大业主保驾护航,助力光热产业在未来能源体系中走出一条可持续发展之路。


项目介绍


青海中控德令哈50MW光热电站,是国家首批光热发电示范项目之一,装机容量50MW,配置7小时熔盐储能系统,镜场采光面积54.27万平方米,设计年发电量1.46亿kWh,每年可节约4.6万吨标准煤,同时减排二氧化碳气体约12.1万吨,具有良好的经济效益与社会效益。




电站采用浙江可胜技术股份有限公司自主研发并完全拥有知识产权的塔式熔盐光热发电核心技术,95%以上的设备实现了国产化。电站运行表现已通过德国独立工程咨询公司Fichtner的完整技术评估,认定其技术已达到全球同类电站最先进水平。
