三峡能源:9个基地项目均已开工,但建设进展不及预期
发布者:xylona | 0评论 | 2327查看 | 2022-11-18 15:09:00

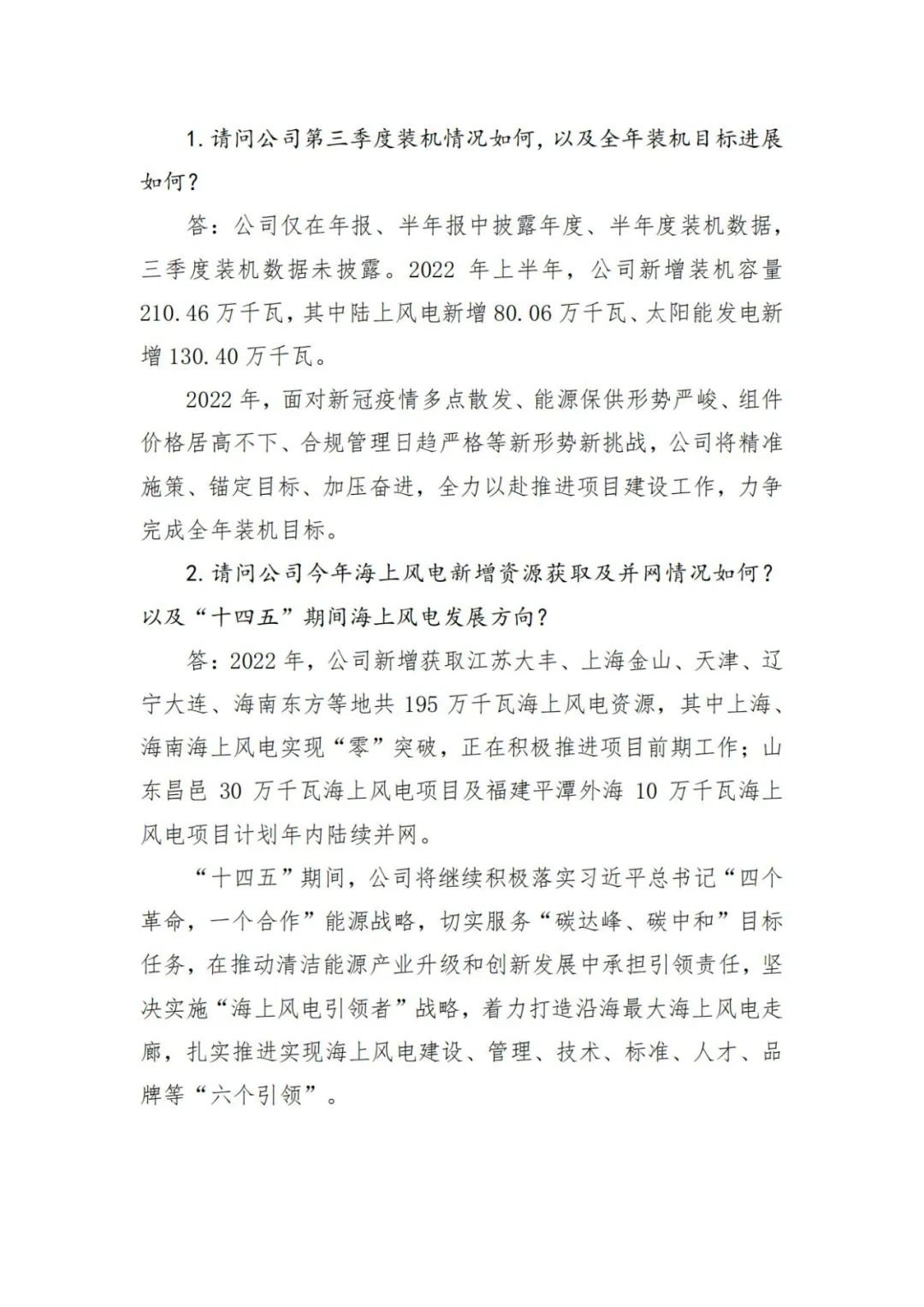

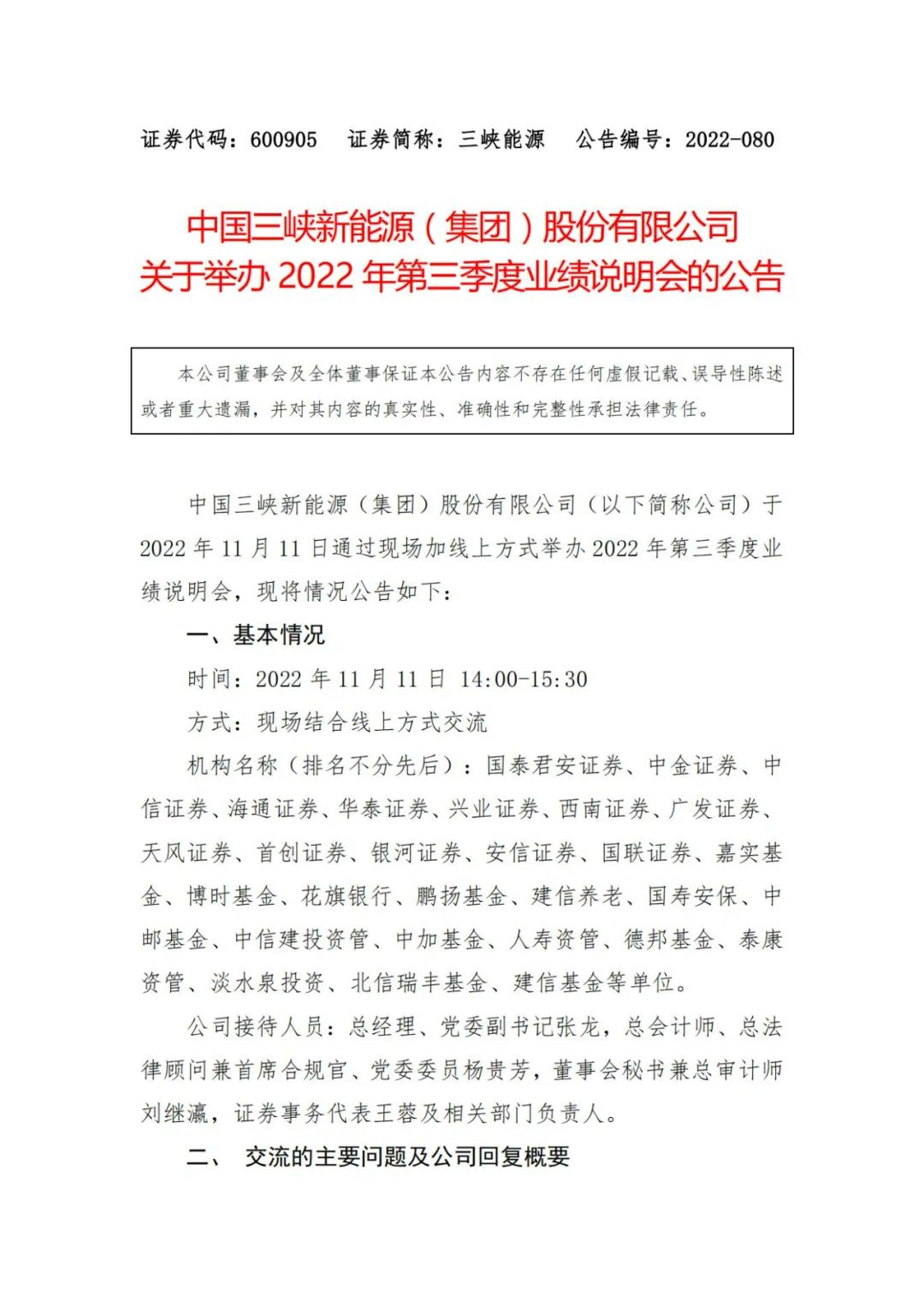

11月14日,三峡能源发布公告称,公司于11月11日通过现场加线上方式举办了2022年第三季度业绩说明会,其2022年上半年新增装机容量210.46万千瓦,其中陆上风电新增80.06万千瓦、太阳能发电新增130.40万千瓦。

在提及对于光伏组件采购及建设情况时,三峡能源表示,2022年光伏组件价格始终维持在较高水平,组件采购均价为1.9-2元/W,目前组件价格仍在高位,结合最新集采报价,仍有2元/W以上报价出现。按照当前组件价格大规模进行组件供货安装,部分项目面临超概风险、收益率收紧,对光伏项目建设进度、IRR造成一定影响。

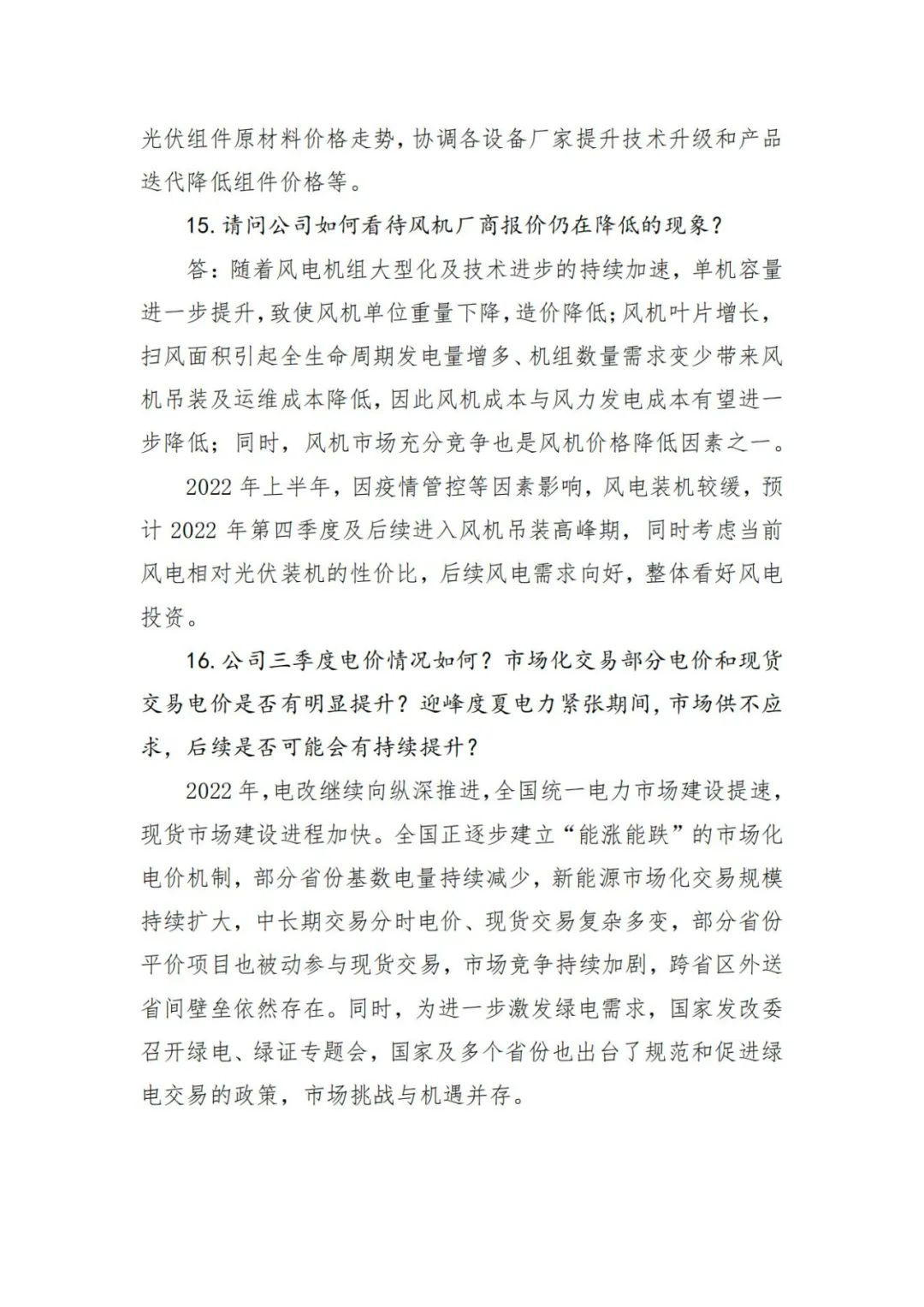

目前受波动、手续延滞、组件高价、送出工程建设滞后等众多难题辖制,预计年底光伏项目大规模施工难度较大,特别是大规模进行组件安装的可能性很小,大基地项目没有强制性开工要求。公司积极指导各项目单位通过采取调整建设节奏的措施来应对组件价格上涨,同时积极对接政府、国网单位,重点监测光伏组件原材料价格走势,协调各设备厂家提升技术升级和产品迭代降低组件价格等。

对于基地项目的开工及并网情况,三峡能源表示,公司基地项目累计9个,目前均已动工建设,但整体建设进度受封控、用地制约、消纳不足、光伏组件价格高等诸多因素影响,致使项目建设进展不及预期。结合公司年度建设目标任务,内蒙、青海、甘肃、陕西、山西等众多省份因反复影响,致使基建项目手续办理滞后、建设资源投入有限、设备进场等受限,对年度并网计划造成一定影响。

相关阅读
最新评论
0人参与
马上参与
