玉门鑫能50MW二次反射塔式光热发电项目正加紧建设【附现场图】
发布者:admin | 来源:​CSPPLAZA光热发电网 | 0评论 | 7035查看 | 2020-12-15 18:32:55

CSPPLAZA光热发电网讯:据悉,在农发行酒泉市分行以及玉门市相关部门的支持下,玉门鑫能二次反射塔式50MW光热发电项目正在加紧推进建设,该项目总投资17.9亿元,截止目前已累计完成投资13亿元。


据悉,为了争取建设时间并实现既定目标,建设方今年11月份就启动了冬季安全施工措施,组织工人进行定日镜的安装与二次塔的焊接顶升工作。

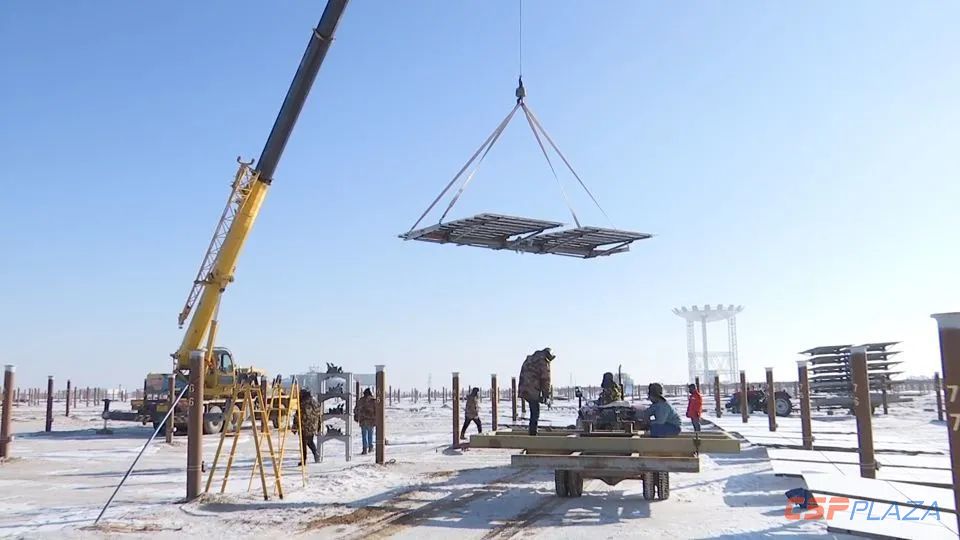

图:项目建设现场


目前,项目一号模块已建成并完成调试,2至5号模块的集热塔和镜场正在建设当中,力争2021年年底前项目全部完工。


该项目是国家首批20个光热发电示范项目之一,规划装机容量50MW,采用二次反射太阳能光热发电技术,是全球首个大型商业化二次反射光热项目。项目采用模块化建设,实现占地率更低、效率更高;可以分步建设、并行调试;投资灵活、风险可控。


项目总占地面积约3.69平方公里,项目建成后将有15个集热模块,配置9小时熔盐储能系统。项目设计年发电4185小时,年发电量2.16亿千瓦时,可减少碳排放40万吨。项目并网发电后,每年可为2万户家庭提供100%的清洁电力,经济效益和节能减排效益显著。


注:本文根据甘肃经济日报和玉门市融媒体中心相关公开信息整理而成。
