迪拜100MW熔盐塔式光热项目取得节点性进展 集热塔基础混凝土浇筑完成
发布者:walt | 来源:上海电气 | 0评论 | 4977查看 | 2019-03-11 13:17:45

据上海电气方面消息,当地时间3月7日下午2点58分,上海电气作为总包方承建的迪拜950MW光热光伏混合电站中的100MW熔盐塔式项目施工现场传来好消息。集热塔基础混凝土浇筑工作全部完成,这标志着该工程塔式光热区域主体建筑施工进入建设新阶段。

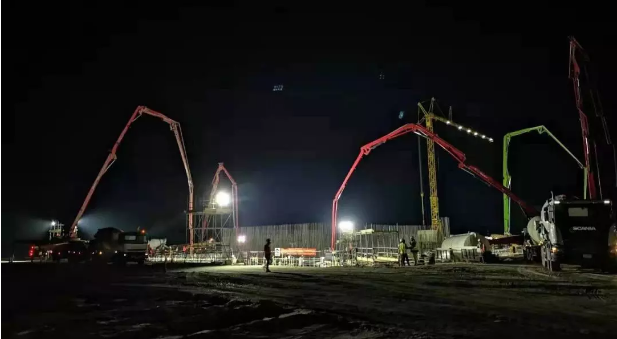

图:项目施工现场(图片来自上海电气公众号)


作为全球瞩目的超级工程,迪拜项目总工期为48个月,项目建成后将为2020年迪拜世博会提供绿色清洁能源。


迪拜950MW光热光伏发电项目,由700MW光热发电和250MW光伏发电组成,是当前世界上最大装机容量太阳能光热光伏复合电站工程和“一带一路”建设重点项目。


该项目于2018年底正式开工, 上海电气现场工程队伍紧抓工程进度,放弃春节假期休息,和各参建单位有序推进项目关键路径的集热塔建设,完成了1300吨基础钢筋及模板施工,并于当地时间3月5日顺利通过迪拜市政府土建工程师的现场验收。验收当晚,项目随即进行光热塔基础混凝土浇筑。该塔式区域基础混凝土板需3米厚,总体积5200方。工程现场团队连续奋战41小时30分,于当地时间3月7日下午14点58分完成全部混凝土浇筑。

最新评论
0人参与
马上参与
