首航节能敦煌100MW塔式光热电站建设进展和经验分享
发布者:本网记者catherine | 来源:CSPPLAZA光热发电网 | 0评论 | 24806查看 | 2018-06-28 11:31:00
  CSPPLAZA光热发电网报道:“光热电站是技术比较新、体量比较大的项目,需要的人才和资金量都很大,所以,要我们具备在设备制造乃至于EPC、服务、运维和金融五个核心能力方面全面发展,建立起包括技术、人才、金融、市场、服务和采购等全球资源的国际业务体系。”

  2018年6月20~22日,第五届中国国际光热电站大会暨CSPPLAZA年会2018(CPC2018)在北京召开,大会联合主办方北京首航艾启威节能技术股份有限公司技术负责人惠超出席大会并对敦煌光热项目的建设进展和经验进行分享。

  惠超表示,整个项目建设关键节点还是在吸热塔建设上,在中国的自然环境下,基本上得跨一个冬季才能够把吸热塔土建完工。因此,在塔式光热电站建设过程当中,吸热塔土建工作尽量提前进行。在进口设备上,尤其像汽轮机、熔盐泵、熔盐阀订货周期长,设备拖期对整个项目进度的影响也比较大,建议早做准备。

  更多精彩内容,请阅读下面刊出的惠超的演讲全文:

  我把首航节能示范项目的情况给大家做一个汇报。首航节能是深交所的上市公司,业务主要集中在两个方向,一个是清洁能源,另外一个是节能环保,是国家级的高新技术企业,也是国家级的企业技术中心。公司业务主要集中在五个模块,第一,余热发电,主要在西气东输管线上,压气站余热发电、工业余热发电;第二,现在重点的发展方向光热发电;第三,海水淡化;第四,电站空冷;第五,清洁供暖。

  公司发展历程,公司开始做光热开发始于2010年,上市时间在2012年。2016年底有一个示范机组,1万千瓦光热发电的项目,(已经)并网发电了。现在努力在年底之前能够保证在建10万千瓦机组并网发电,2017年底,公司成功落地雄安新区。

  电站空冷方向,公司是目前国内比较大的电站空冷设备制造商,现在在电站空冷行业市场占有率超过了50%。

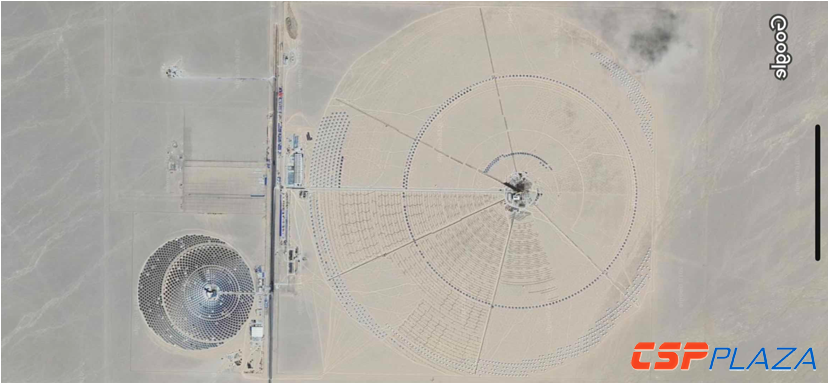

  这是敦煌光热电站谷歌地图俯视图,左侧是试验装置—1万千瓦的电站,右侧是在建的10万千瓦电站。

  整个项目的进展,设计始于2014年,项目奠基在2015年,计划并网发电在2018年年底。在光热项目建设过程中,技术、资本和建设方面应该齐头并进,哪个方向有短板,项目都不会很好的完成。在项目设计阶段,我们采用全三维数字化设计,设计在2017年年底已经完成,可研报告由水规院评审,初步设计是由电规院评审的。

  融资方向,通过上市公司平台完成了近45亿的融资,除了增发所必须的费用之外,全部用于光热电站的建设,(最近我们也很高兴和龙腾公司签订了玉门5万机组的EPC总承包合同)。(敦煌)这个项目所有的采购现在已经完毕。主要设备,吸热器完全由我们公司自主设计、自主制造的。熔盐泵属于长周期的设备,订货周期长达13-14个月,并且熔盐泵拖期也比较严重。发电机已经到达现场,汽轮机比预计的到货时间晚了将近4个月,现在已经发出来了,预计7月份能到现场。四器一包也拖期了。有很多原因,一个是由于环保方面的原因,不让生产。另外,换热管生产过程当中,由于受到煤改气影响,加工厂一度天然气供应不上,导致加热管供货产生了问题。

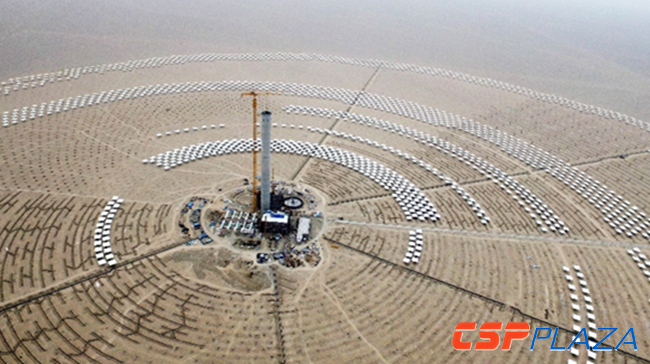

  (图为)项目建设情况,图片(拍摄时间)还是稍微早一点的,现在的建设情况比这个完备很多。

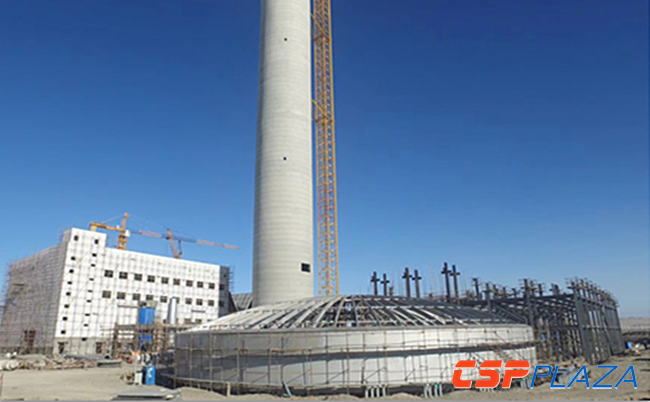

  吸热塔,土建完工是去年年底,现在塔顶的钢结构正在安装。



  这是冷罐和热罐的安装过程,冷罐和热罐也是由西班牙公司设计,国外公司设计周期很长,冷罐、热罐设计周期包括基础的试验整个设计周期4个月。

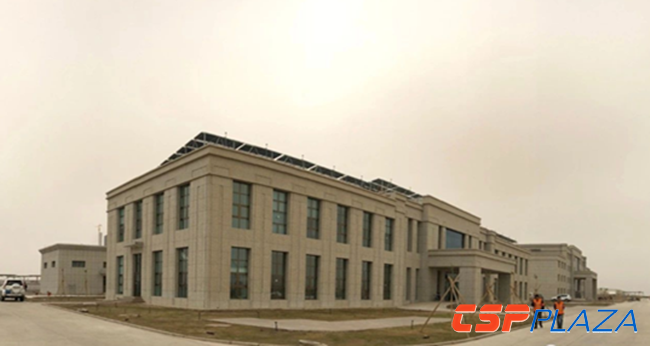

  厂前区,值得一提的是在敦煌这个地区由于太阳能资源比较丰富,我们在整个厂前区9000平米的建筑上使用了太阳能冷热联供装置,包括提供厂前区生活热水,太阳能利用率高达80%。


  这是相对来说比较新的现场图片,化学车间安装已经基本完毕,空冷管束安装接近完成于80%。

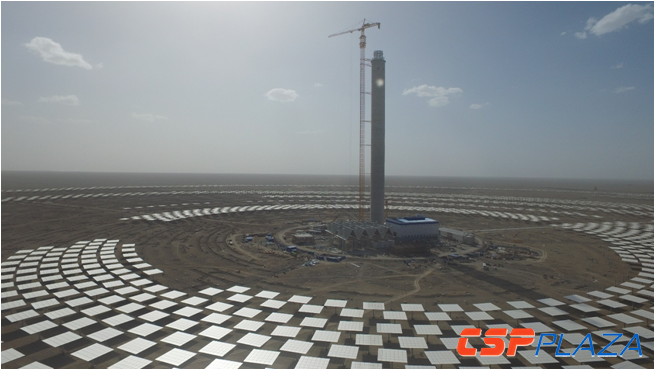

  这是比较新的图片,能看出来塔顶钢结构已经做出一截了,整个镜场完工面积和三网完工比例也很大了。塔顶有一个小圆点,从光靶外形上看,镜子聚光效果还是非常好的。

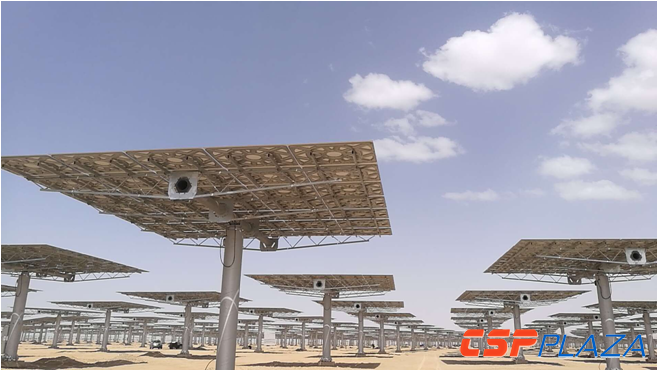

  这是定日镜,现在也有很大改进,减速机体积非常小。定日镜生产采用自动化的生产线,可提高定日镜的性能,提高定日镜生产效率;首航节能采用世界上先进的流水线,高精度、全自动化定日镜组装、检验一体化生产线。对于核心部件-传动装置,为确保其交货期和控制精度,首航要求采用大量的高精度加工中心进行生产。对于一个百万平米镜场,我们可以在核心岛建设周期内完成安装 ,保证项目进度。
  经验分享:一个是整个项目建设关键节点是在吸热塔建设上,吸热塔翻模时间不能太快,一模就是1-1.5米,基本上得跨一个冬季能够把吸热塔土建完工。因此,尤其在塔式光热电站建设过程当中,吸热塔土建工作尽量提前进行。在进口设备上,尤其像汽轮机、熔盐泵、熔盐阀订货周期长,可以这么说,主要的进口设备几乎都拖期了,对整个项目的影响也比较大。

  在塔式电站整个调试和运维过程当中,需要有经验的人员做相关的调试和培训,对于光热电站能够早日达到预期的发电量是必不可少的因素之一。

  在降低成本方向上,我们主要是靠规模化生产,提高自动化投入比例。另外,进行技术革新,降低成本,公司现在在研发140平米乃至180平米的定日镜,来降低电站一次性投入成本,并且能适当提高整个发电站的发电效率。

  光热电站是技术比较新、体量比较大的项目,需要的人才和资金都很大,所以,要求我们具备在设备制造乃至于EPC、服务、运维和金融五个核心能力方面全面发展,建立起包括技术、人才、金融、市场、服务和采购等全球资源的国际业务体系。

  让天蓝、地绿、气净、水清、人和,这是我们公司的愿景。

提问环节:

  提问:您好,我是葛洲坝国际公司的。我的问题是关于现在已经示范了的10兆瓦机组,我想知道现在的发电量和理论发电量的比较情况。

  惠超:最近几个月,敦煌的天气是这两年来最差的 ,云和沙尘暴比往年多,近期还是比较好的,一天发电量在15万到18万左右;去年一年的时间,主要因为电价差了很多,我们上网标杆电价是0.293元,下网一度电0.45元,所以发电是赔钱的,(1万机组电站)根据既定计划,在一两年内,其主要任务还是以实验为主, 包括我们近期与法电签订的超临界二氧化碳光热发电项目的相关实验。


       提问:我想问的是离理论发电量值差多少,比如今年5个月和理论值的比较大概有百分之多少?基于敦煌今年的天气条件,用理论模型能够计算出一个值吗?实际发电量和理论计算值之间的比较。


       惠超:今年4月份之前,敦煌沙尘暴比较严重,4月份之前的发电量是达不到预期的,但是,5月份以后,整个模型计算和实际发电量基本是相符。如果一天的发电量在15万到18万这个比例上,基本就是满发了。
