CSPPLAZA光热发电网

CSPPLAZA光热发电网 首页 项目 查看内容

分享下吧:

微信微信

新浪微博新浪微博

QQ空间QQ空间

腾讯微博腾讯微博

人人网人人网

更多更多

以色列Ashalim塔式光热电站吸热器成功吊装

2017-7-14 11:39| 发布者: admin| 查看: 1010| 评论: 0|原作者: CSPPLAZA|来自: CSPPLAZA光热发电网

  CSPPLAZA光热发电网讯:7月初,以色列装机121MW的Ashalim1塔式光热电站完成吸热器吊装,因该电站的吸热塔高达240多米,整个吸热器的重量重达几千吨,吸热器的吊装难度较大,项目团队最终成功完成了该吸热器的整体吊装工作,成为该项目建设过程中的里程碑。

  该塔式光热电站总占地面积为3.15平方公里,安装约5.5万面镜子,总采光面积1,052,480 m²。占地面积约400个足球场大小,这一浩大的工程构成了沙漠中的一幅奇景。Ashalim1电站是Ashalim太阳能综合体的一部分,该综合体包括两个光热发电项目和一个光伏发电项目。其中,Ashalim1项目由BrightSource和GE(原为Alstom,后Alstom被GE并购)等组成的联合体Megalim太阳能公司负责建设。另一个项目为装机120MW的Ashalim2项目,由阿本戈和以色列Shikun&Binui可再生能源公司组成的联合体Ashalim太阳能热发电公司开发。

  Ashalim1电站是BrightSource继Ivanpah塔式水工质电站后建设的第二个大型塔式DSG电站,未配置储热系统,总投资约30亿新以色列谢克尔(约合7.73亿美元),中标电价为0.79新以色列谢克尔(NIS)/KWh(约合人民币1.26元/KWh)。此项目将于2017年年底完工,预计年发电量为320GWh。据估计,该电站投运后将为120000户家庭供电,同时创造1000多个工作岗位。

那么,重达几千吨的吸热器是如何安装在240多米高的集热塔上的呢?请浏览下面一组图片:

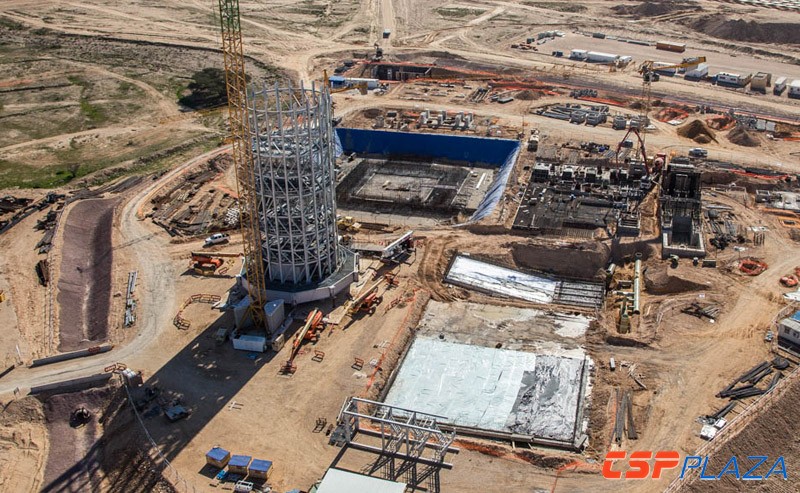

图1:该项目的吸热器实行现场组装,此图可见,彼时吸热塔尚未出地面


图2:吸热器正在安装

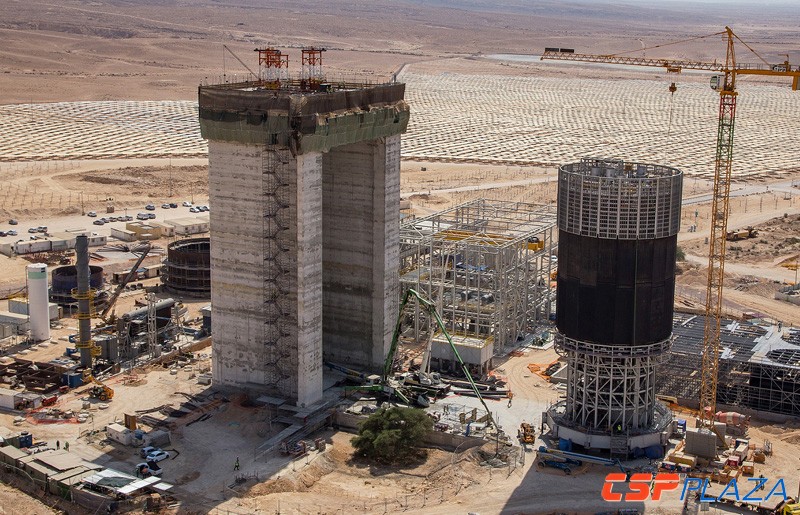

图3:集热塔建至一定高度,吸热器将在后期通过中间留的腔体进入集热塔

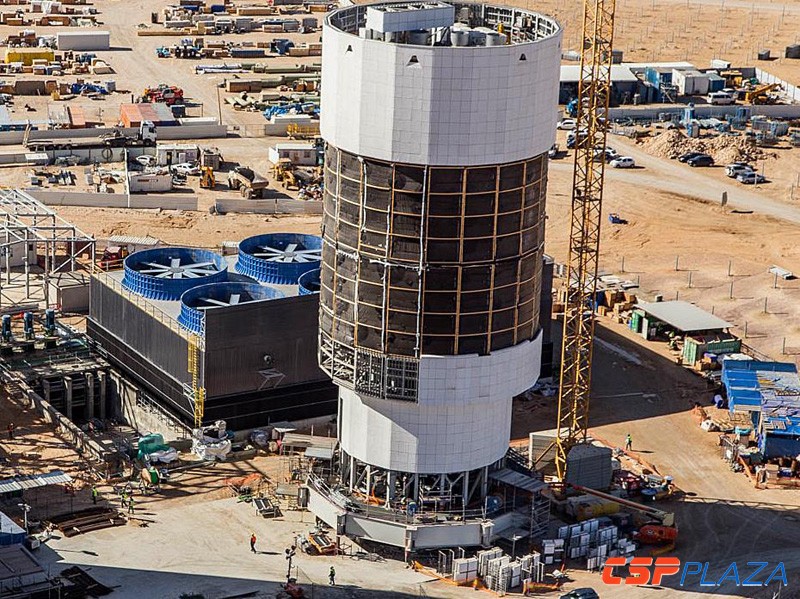

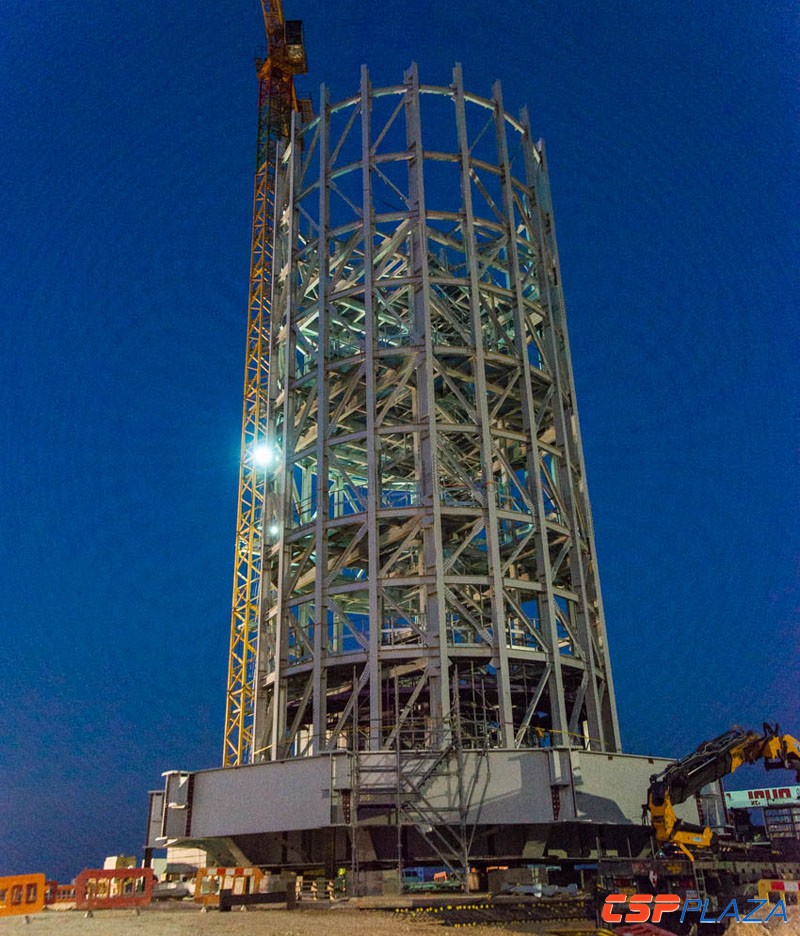

图4:吸热器组装已完成一大部分工作

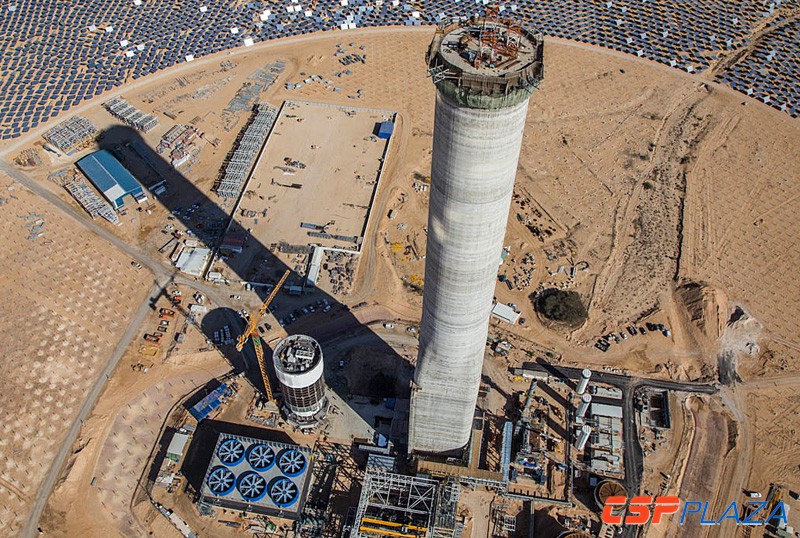

图5:俯视集热塔和吸热器

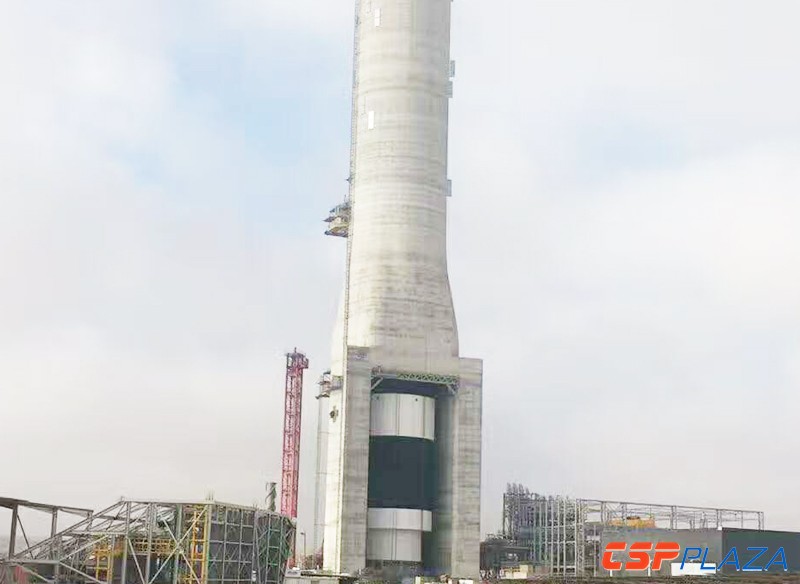

图6:开始吊装吸热器,由塔身内部进入后直接吊装至塔顶

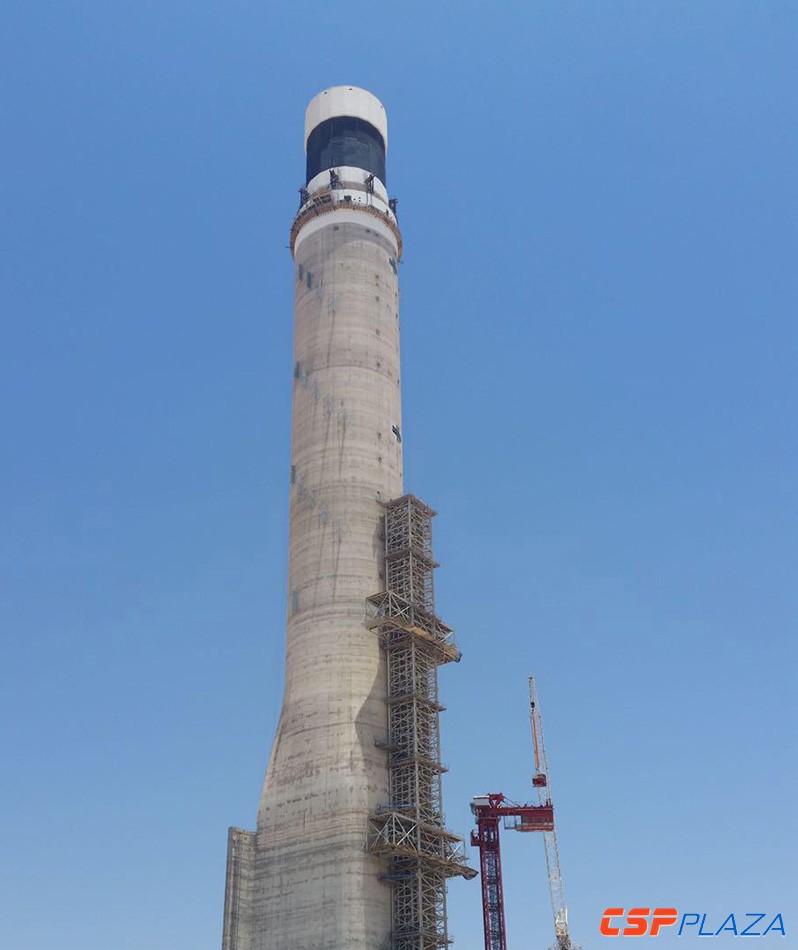

图7:吸热器已于7月初成功安装于塔顶


  从这组图片可见,Ashalim1塔式电站的吸热器采用了现场组装后整体吊装的方案。

  据了解,对吸热器的安装一般有整体吊装和分片吊装再组装两种方式。商业化塔式电站的吸热器在运输上存在较大困难,无论是整体吊装还是分片吊装,都需在项目地进行现场组装,区别在于一个是组装好再吊装至吸热塔,另一个是先吊装上去再完成组装。Abengoa等外企常采用整体吊装方案,中国公司则偏向于分片吊装方案。

相关阅读

最新评论

今日新闻

甘肃省发改委节后紧急召开光热
2月23日,甘肃省发展和改革委员会召开甘肃省光热发电示范项目推进会议
皇明集团董事长黄鸣实名举报德
2月14日深夜,“太阳能微厨”微信公众号发布一条举报官员的文章。文章
到2040年全球可再生能源预计增
根据英国石油公司发布的2018年能源展望报告,到2040年可再生能源将增
京津冀电网将实现可再生能源一
据河北日报报道,《京津冀一体化可再生能源消纳实施方案》2月1日起正
光热技术入国家重点节能低碳技
《国家重点节能低碳技术推广目录(2017年本,节能部分)》于2018年2月
2017年中国光热发电行业发展简
我想用几个关键词来总结一下2017年的中国光热发电行业。第一个是“难
回顶部
