NoorⅢ光塔内部180m平台及入口熔盐罐吊装完成

2016-12-7 11:05| 发布者: crystal| 查看: 1422| 评论: 0|来自: CSPPLAZA光热发电网

       CSPPLAZA光热发电网讯:据山东电建三公司方面消息,日前摩洛哥NoorⅢ光塔内部180m平台及入口熔盐罐吊装工作顺利完成。

       光塔内部入口熔盐罐重量为109t,需要与180m钢平台一同吊装、就位,罐体在塔内竖立吊装,同时为了避开楼梯间,180m平台要进行偏心组合吊装,吊装难度较大。此次吊装工作为光塔内部吊装工作的最大难点之一,项目部人员超前策划,积极准备,将原有吊装方案不断细化,罐体在光塔内部完成转向及竖立工作,随后在罐体提升适当高度后,组织进行内部平台的地面组合。在整体提升过程中利用液压提升装置以及卷扬机相互配合的方式顺利完成了入口熔盐罐及180m平台的吊装工作。

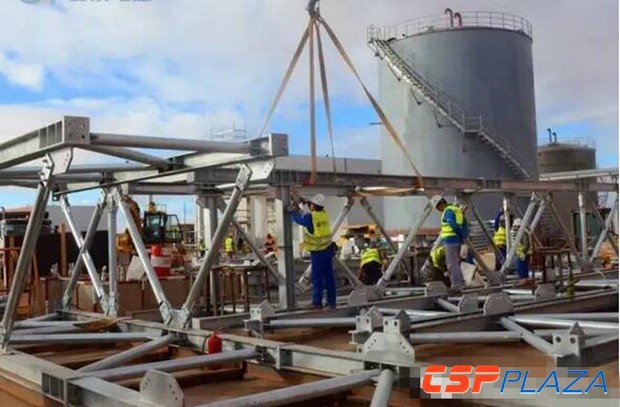

图:入口熔盐罐托运

 图:180米平台组合完毕

      图:整体提升过程

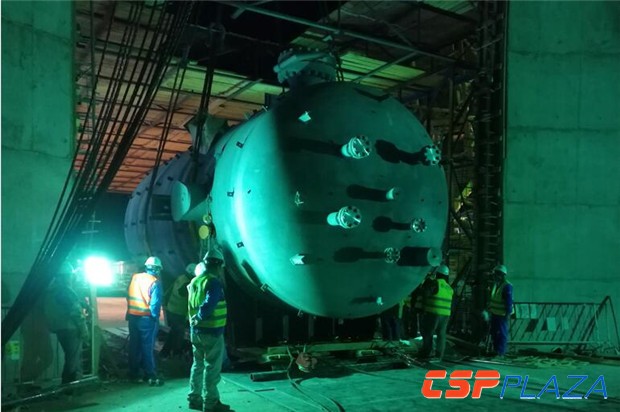

图:熔盐泵支架安装

  图:热熔盐罐安装

图:综合管架安装

图:全球最高光热塔

      NOORIII塔式电站是目前全球在建的单塔装机最大的塔式电站,装机150MW,配置8小时储能系统,承袭Sener此前在西班牙开发的全球首个塔式熔盐电站Gemasolar项目的技术,也是Sener将建设的第二个同类型塔式电站。项目采用的单台定日镜面积达178㎡,是Sener设计的最新一款定日镜,是目前已商业化应用的定日镜的最大尺寸。该电站总计将安装7400台定日镜,总采光面积约1317200㎡。同时,其集热塔高度也位列全球最高塔之列,达248米。

注:以上图片来自山东电建三公司。

相关阅读

最新评论

今日新闻

中国主编塔式光热电站设计总体
2018年3月27日至29日,国际电工委员会太阳能热发电站技术委员会(IEC/
阿克塞县人民政府特别协办CPC2
4月19日,阿克塞县人民政府函复2018中国国际光热电站大会组委会,称将
瑞科科技将携优质太阳能辐射资
截至目前,ST-2000目前已在新疆、青海、甘肃、西藏、宁夏、内蒙古、陕
努尔·白克力纵论“一带一路”
顺应时代潮流,坚持开放共赢。习近平主席在海南博鳌向世界宣示了新时
国际石油巨头纷纷发力可再生能
英国石油公司(BP)近日宣布与特斯拉公司合作,在美国建设首个风力发
国务院:刘鹤不再兼任国家发展
4月23日,从人力资源社会保障部网站获悉,任命张际文为海关总署副署长
cspplaza
回顶部
