中控德令哈50MW光热电站建设进度及10MW电站运行数据分享

2018-6-29 11:13| 发布者: crystal| 查看: 585| 评论: 0|来自: CSPPLAZA光热发电网

       CSPPLAZA光热发电网讯:6月20日至22日,在中国国际光热电站大会暨CSPPLAZA第五届年会上,浙江中控太阳能技术有限公司董事长金建祥就青海中控德令哈50MW塔式光热发电示范项目的建设进度及中控10MW光热电站运营经验同与会代表进行分享。

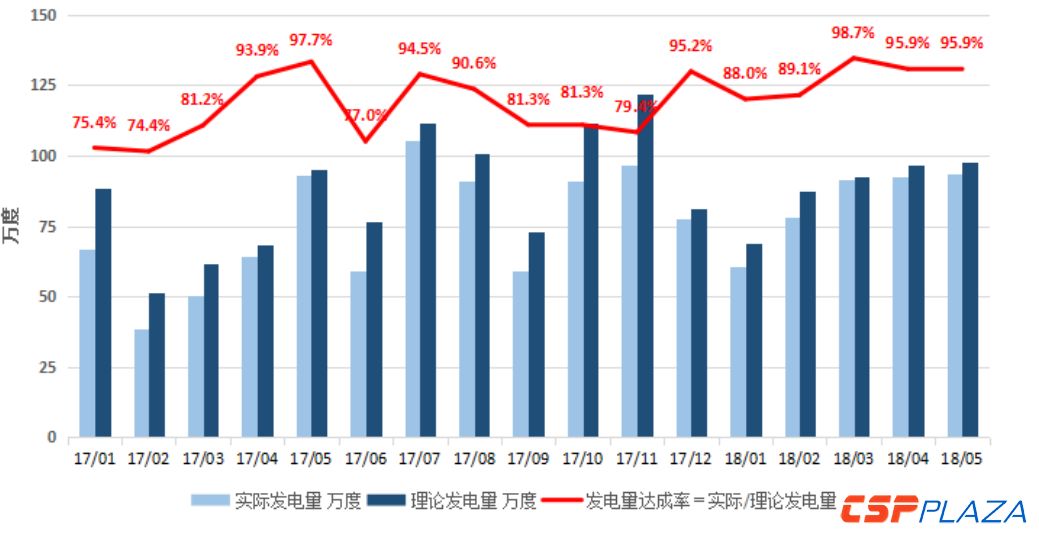

  据金建祥介绍,截至6月10日,中控德令哈50MW光热电站立柱安装完成20473根,累计完成75%,预计7月中旬安装完毕;定日镜安装11170面,累计完成42%,预计9月中旬所有定日镜安装完毕;吸热器方面:预计6月底完成22片工厂制造,10月份完成安装和调试;储换热系统方面:预计换热器到货时间为今年7月份,熔盐泵8月份到货,10月份开始化盐,11月份开始调试。目前,汽轮机已经制造完毕,等待发货。

  图:定日镜吊装现场

  图:定日镜组装车间

  图:截至6月10日已安装定日镜11170面

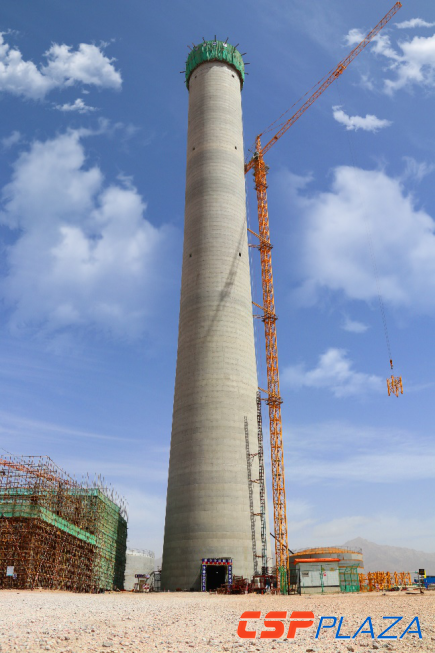

图:吸热塔于5月25日顺利封顶

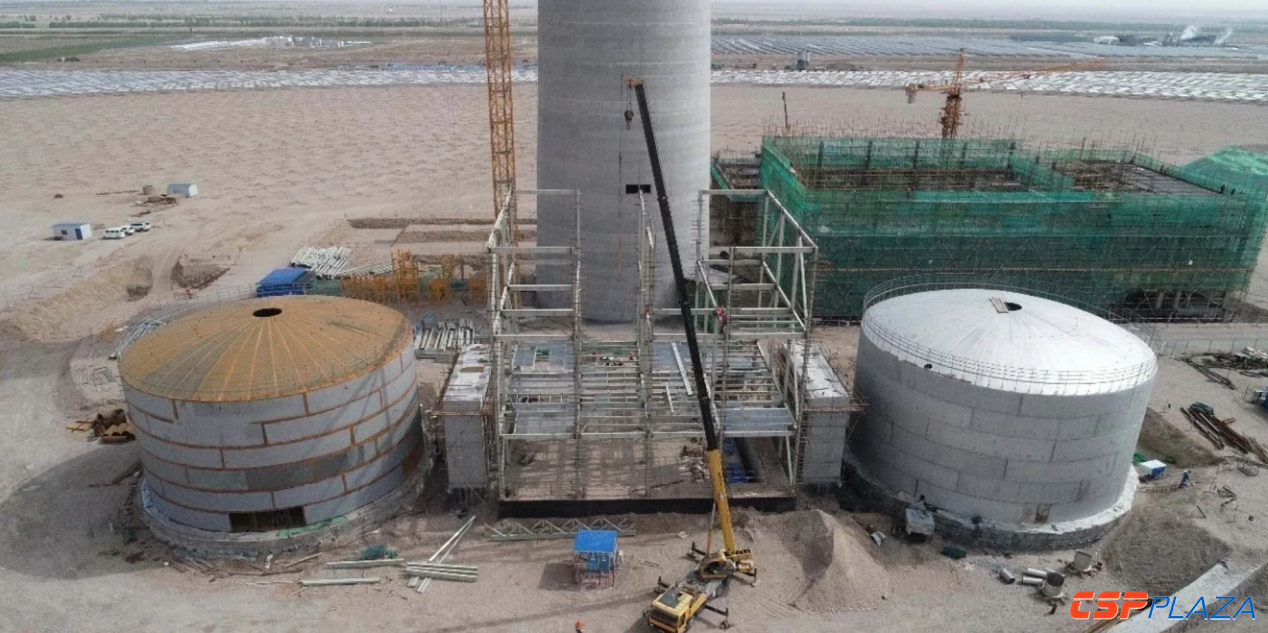

  图:储换热系统施工现场

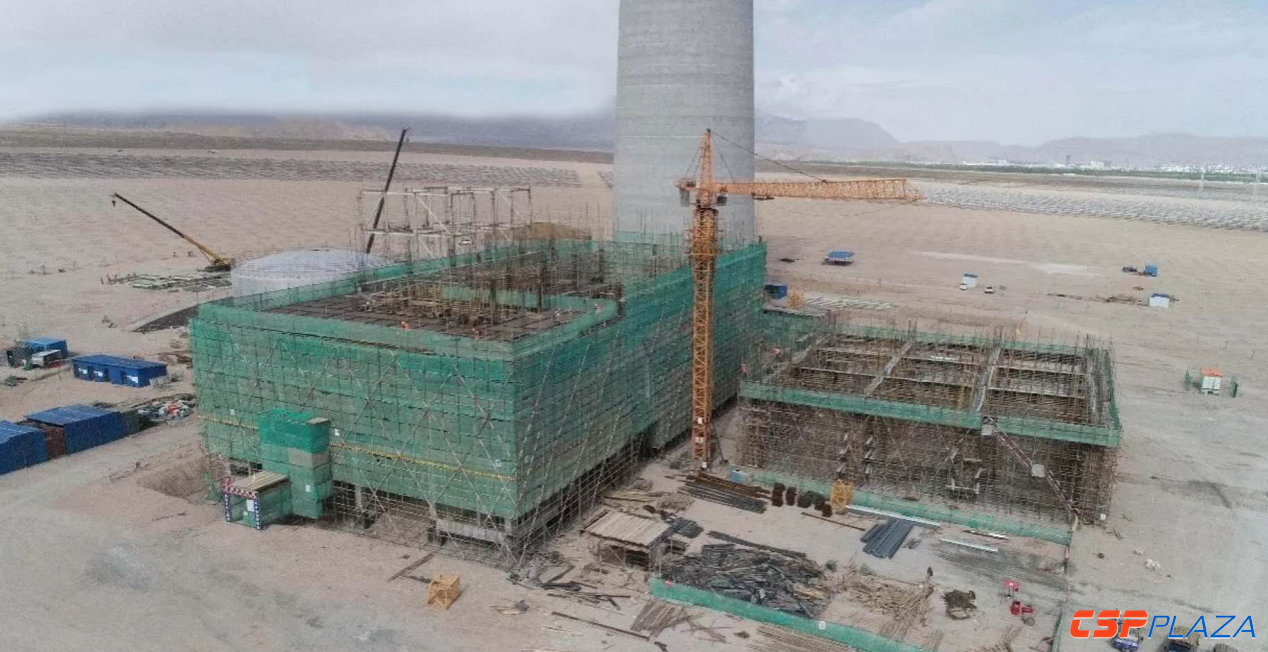

  图:主厂房施工现场

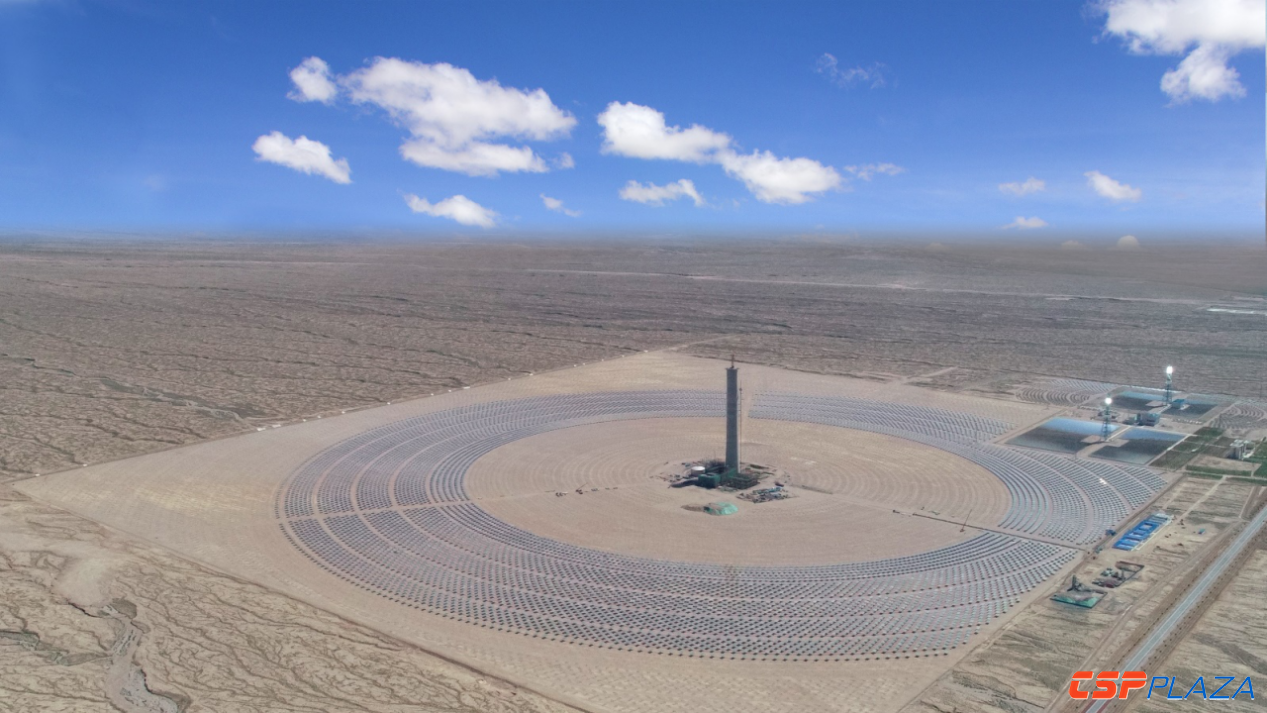

  图:全场鸟瞰图

  目前,光热电站的建设周期约为2年,而压缩建设周期则有利于提升电站的投资回报率,降低度电成本。对此,金建祥指出,影响光热电站建设周期的主要因素是设计、混凝土施工及部分设备供货周期。在未来,随着光热设备的定型、设计及生产标准化程度的提升,设计院、制造厂商和施工单位也会积累丰富的经验,光热电站建设周期可以缩短至1-1.5年。

123下一页

本文导航

相关阅读

最新评论

今日新闻

南非获沙特100亿美元能源投资
近日,正值南非总统Cyril Ramaphosa对沙特进行国事访问之际,南非中央
河北多地削减煤炭用量 全力推
记者了解到,按照计划,石家庄在抑制煤炭增量方面,严格涉煤项目审批
能源转型去煤化:德国也艰难
各国能源转型的路径不同,在部分国家看来能源转型也意味着去煤化,德
双榜单!ENR全球工程设计150强
日前,2018年度美国《工程新闻纪录》(ENR)“全球工程设计公司150强”
2027年企事业单位对外可再生能
美国市场研究机构Navigant Research的一份新报告研究了企业作为买家从
一大央企国投电力正式进入光热
此次光热发电项目的成功签约,是国投电力正式进入光热发电领域的标志
回顶部
