国家首批光热发电示范项目最新建设进度汇总

2018-4-3 16:30| 发布者: crystal| 查看: 1720| 评论: 0|来自: CSPPLAZA光热发电网

       CSPPLAZA光热发电网报道:时至四月,国家首批20个光热发电示范项目的延期承诺情况已经明晰,承诺继续建设的16个项目中,具备建设条件的均已全面复工,尚未真正开建的正加快项目的前期开发工作。

1. 首航节能敦煌100MW熔盐塔式光热发电项目

该项目计划于2018年12月31日前建成并投产发电,至2018年2月4日,吸热塔塔吊顶升至235米,目前吸热塔内钢结构正在施工;镜厂立柱完成安装1650根;组装车间已经启用;主厂房墙体开始砌筑;办公楼装修完成;宿舍楼、办公楼装修及卫生工作全部结束,现已具备入住和办公条件。

图:主厂房墙体开始砌筑

图:定日镜场立柱安装

图:建设中的储热罐

2. 中控德令哈50MW熔盐塔式光热发电项目

该项目计划于2018年12月31日前建成并投产发电,项目于2018年3月7日复工,截至目前,吸热塔浇筑至高度约90m,完成主厂房基础施工以及土方回填。

完成冷盐罐和热盐罐的基础施工,完成冷盐罐和热盐罐的底板焊接,完成热盐罐的拱顶和第六圈板焊接,完成换热系统平台及泵平台基础施工及土方回填,镜场定日镜立柱已完成约7200套,定日镜累计安装近6000面。

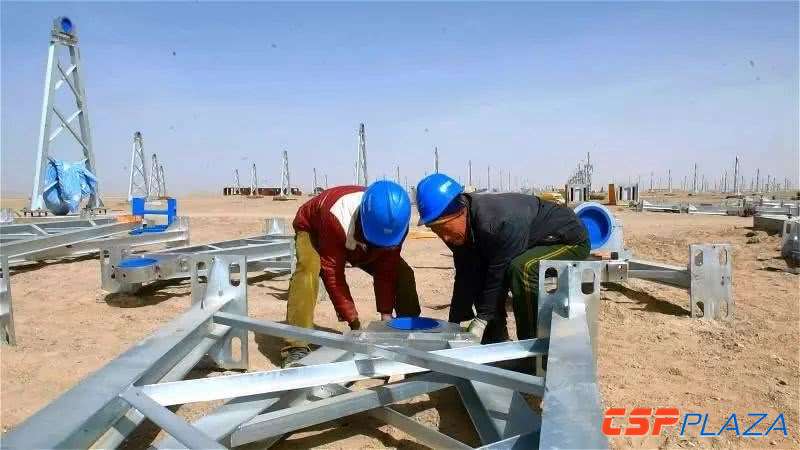

图:镜架组装

图:冷盐罐

图:热盐罐

图:集热塔

3. 中广核德令哈50MW导热油槽式光热发电项目

该项目承诺于2018年年底前完成全部投产并网,目前建设工作已基本完成,设备安装也基本完成,化盐工作开始启动,预计在2018年6月底前可实现首次并网。

4. 玉门鑫能50MW熔盐塔式光热发电项目

该项目争取于2018年年底前投产并网发电。目前,正在进行二次反射塔塔架的焊接组装及定日镜的安装工作。项目一号模块的整体安装工作已基本结束,二号至五号模块的建设工作本月展开。

12下一页

本文导航

相关阅读

最新评论

今日新闻

中电工程哈密塔式50MW光热发电
4月19日,中电工程哈密50MW塔式光热发电项目发布第三批辅机设备采购招
《河北雄安新区规划纲要》获中
同意《河北雄安新区规划纲要》(以下简称《雄安规划纲要》)。《雄安
发电企业2017年报:16家电企利
截至4月20日,华能集团旗下上市公司华能国际、大唐集团旗下大唐发电、
乌拉特中旗100MW槽式光热发电
4月19日,乌拉特中旗100MW槽式光热发电项目发布蒸汽发生系统采购招标
如何选择靠谱的光热电站电伴热
光热电站的传热介质无论是水、导热油或者熔盐,在流经管道、阀门仪表
玉门出台光热装备制造投资优惠
近日获悉,玉门市政府公布了《玉门市光热装备制造项目投资优惠政策(
cspplaza
回顶部
